Mai 2024

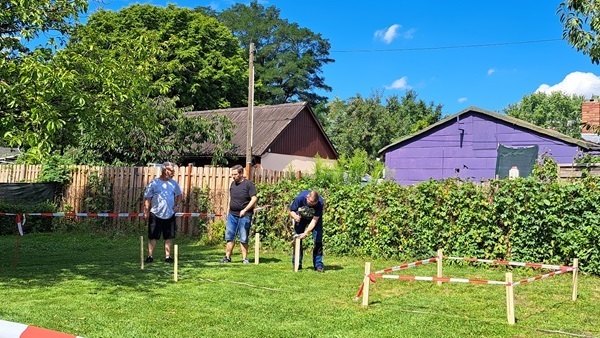

Im Rahmen unserer 25-Jahrfeier wurde der symbolische 1. Spatenstich gemacht:

Juni/Juli 2024

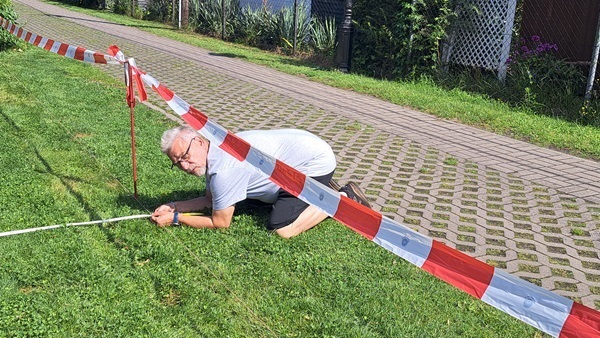

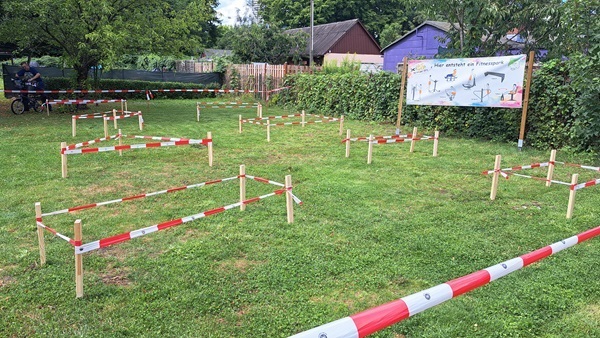

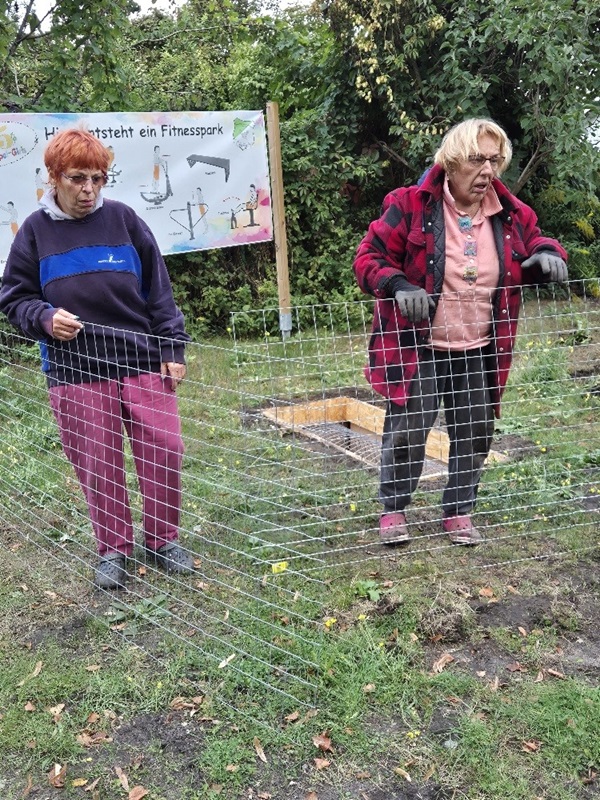

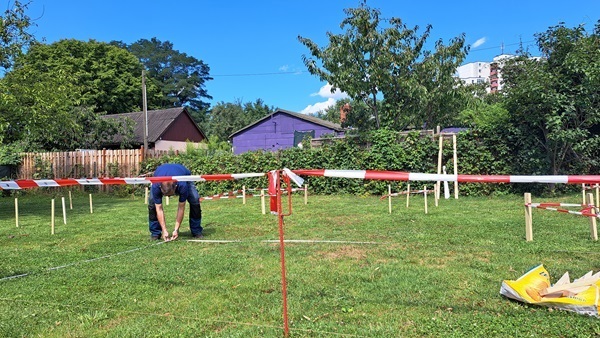

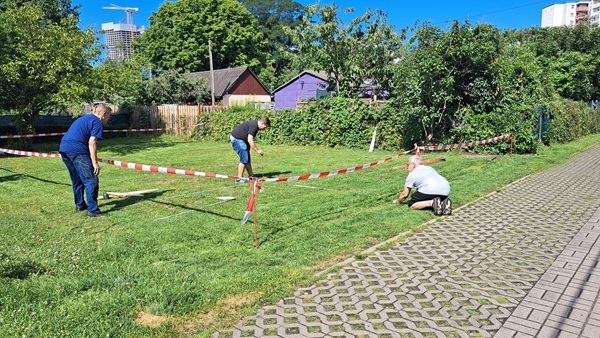

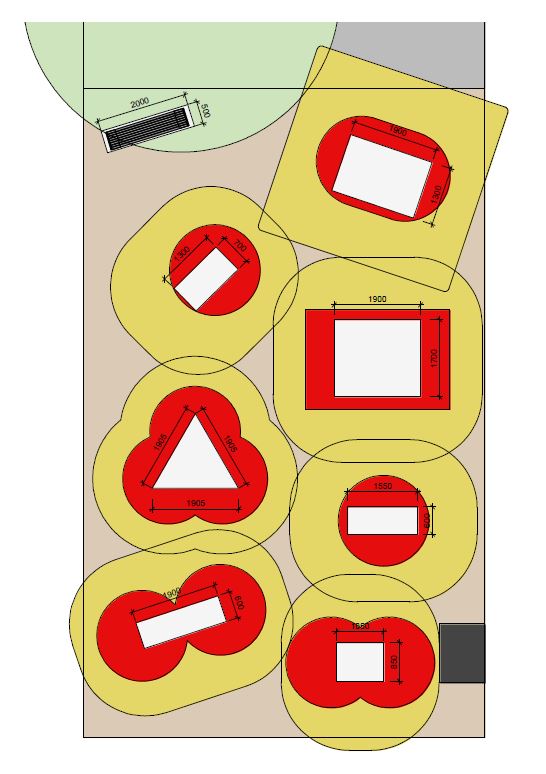

Nach einem eingehenden Gespräch mit dem TÜV-Prüfer musste der Lageplan nochmal angepasst werden. Die laut DIN-Norm vorgeschriebenen Bewegungsflächen (gelb) dürfen sich nur minimal überschneiden. Dadurch wird der benötigte Platz doch etwas größer als zunächst gedacht.

August/September 2024

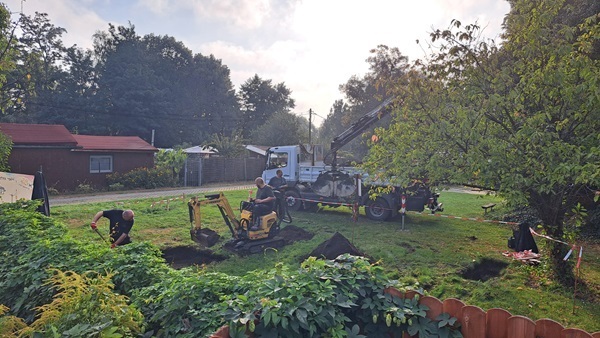

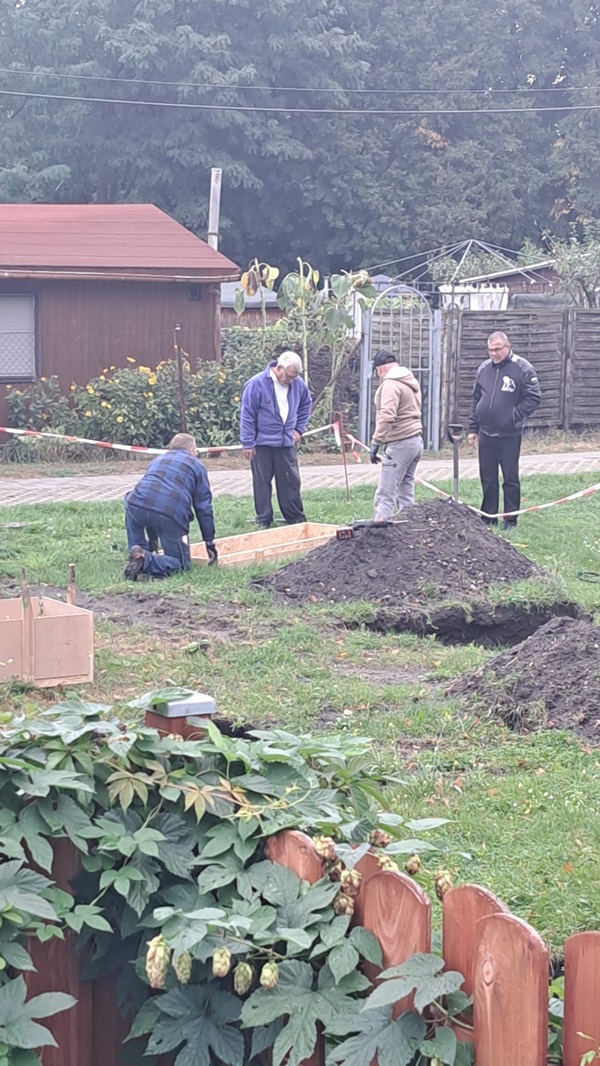

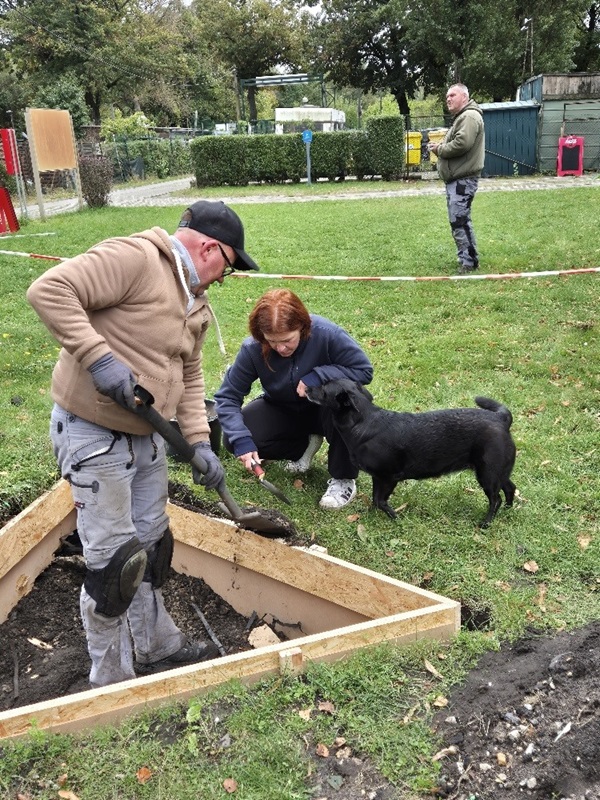

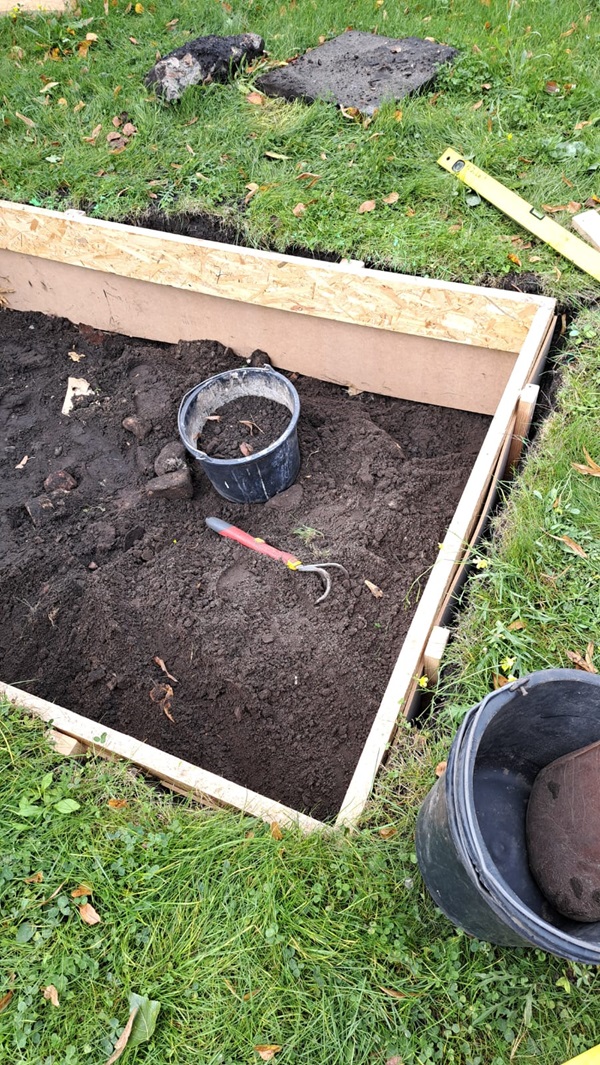

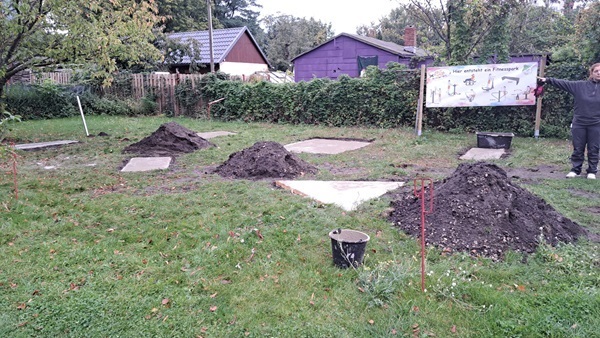

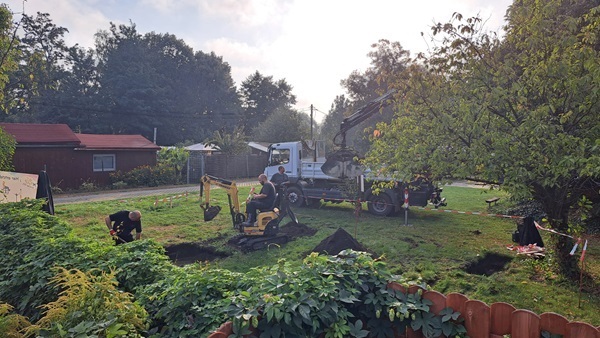

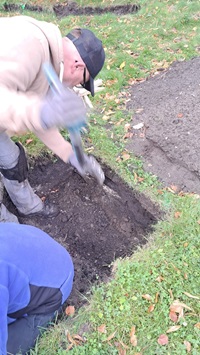

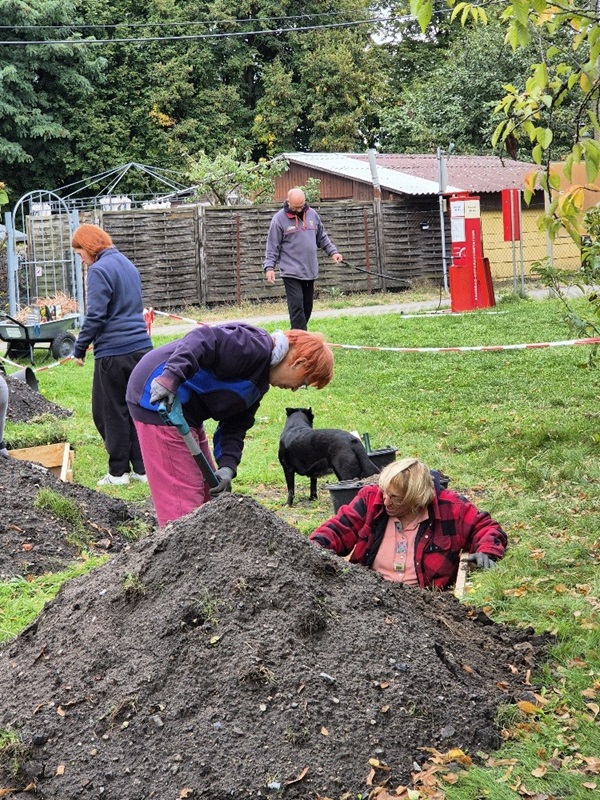

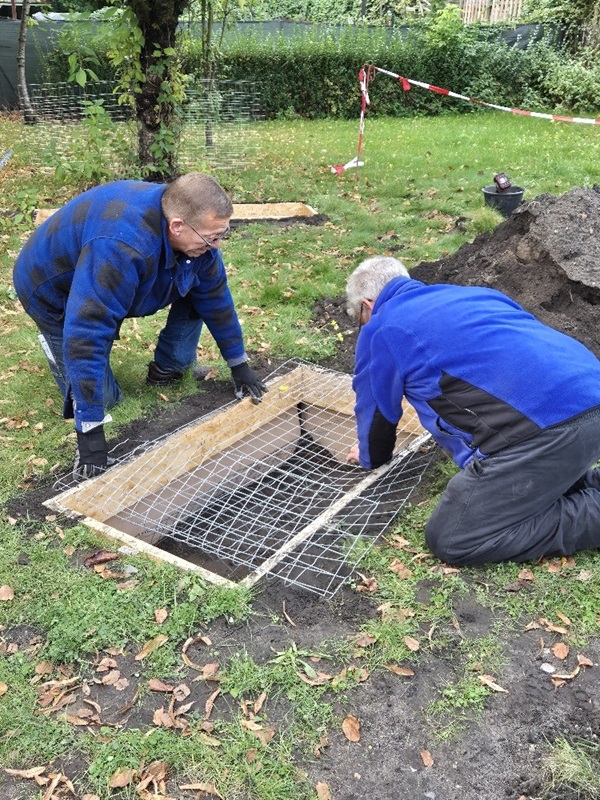

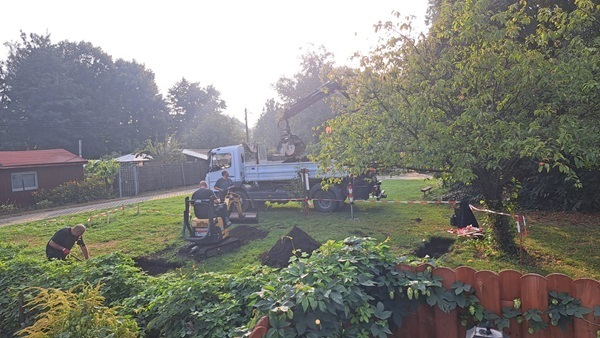

Die Erde, auf der der Fitnesspark errichtet werden soll, ist so fest und steinig, dass wir uns dazu entschließen mussten eine Firma mit dem Aushub für die Fundamente zu beauftragen.

Leider erging es uns genau wie vielen Anderen, die einen Handwerker brauchen. 1. wurde der Termin von den Firmen bestimmt und 2. wurden wir auch noch von der ersten Firma versetzt.

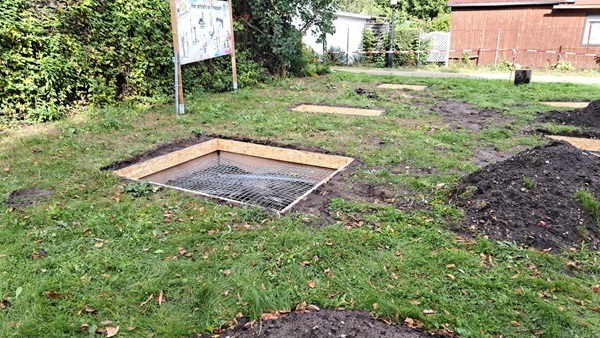

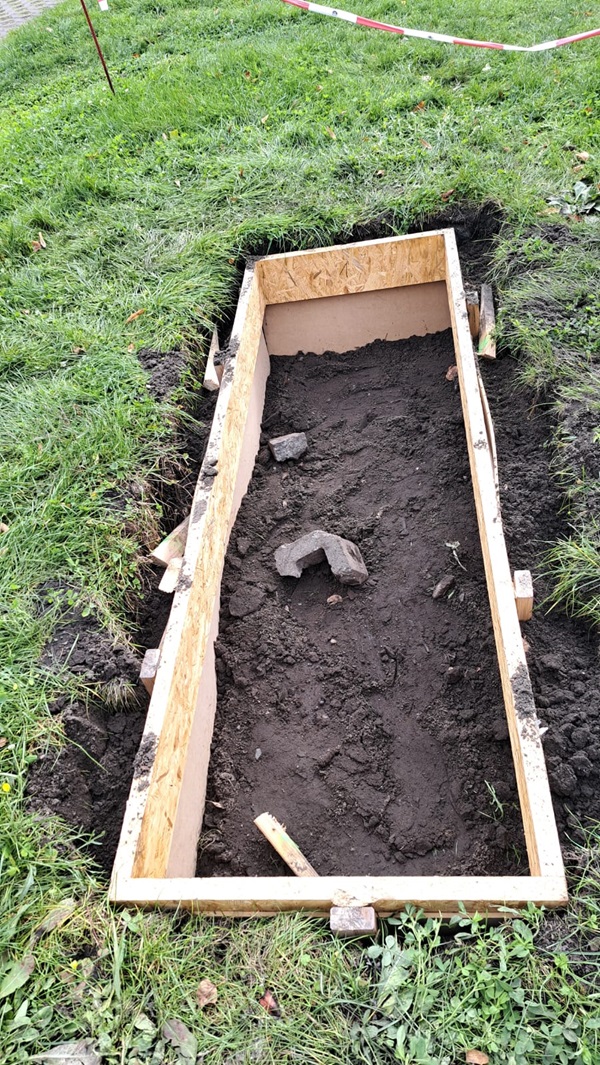

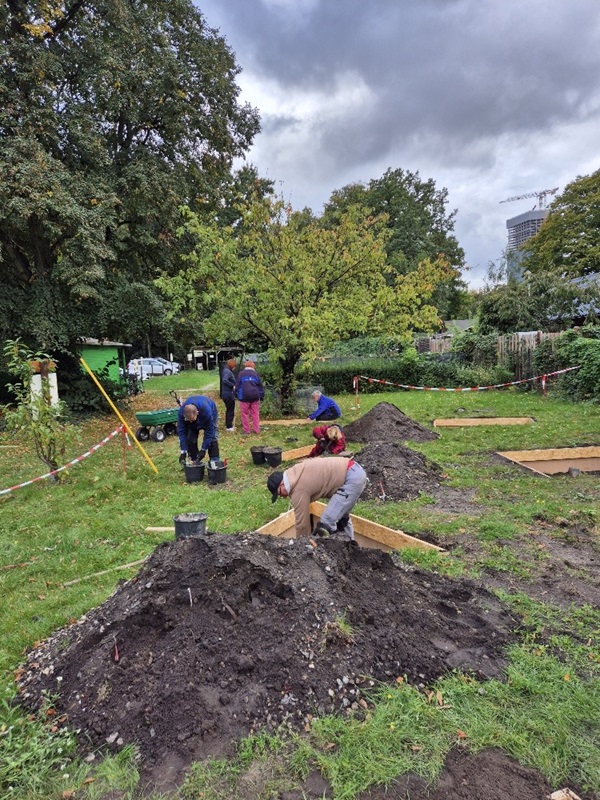

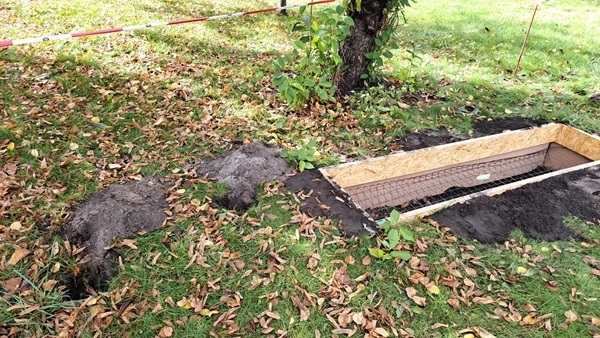

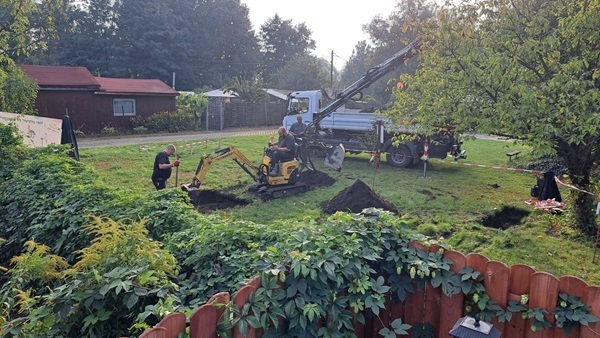

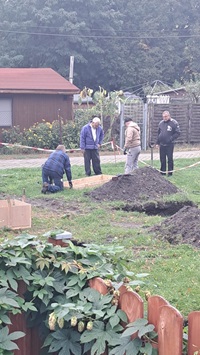

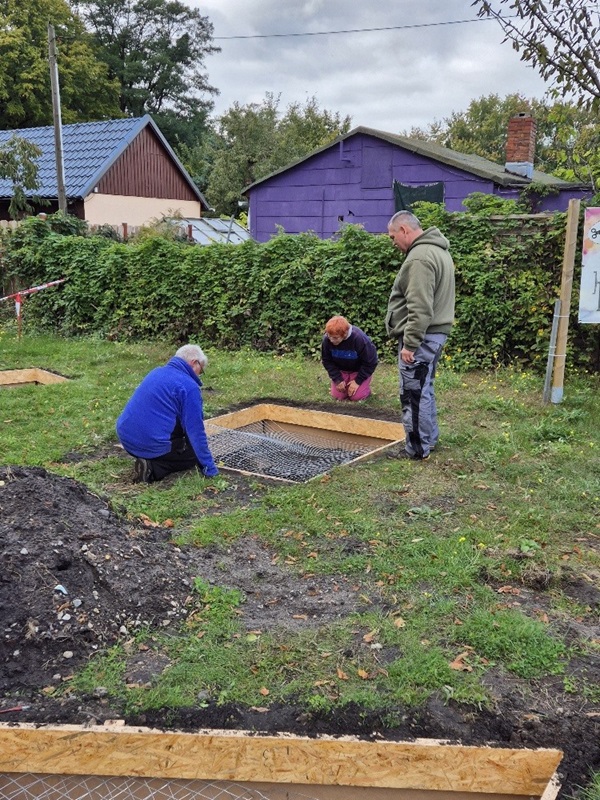

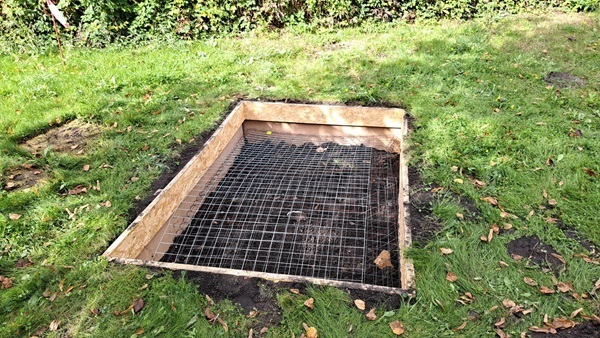

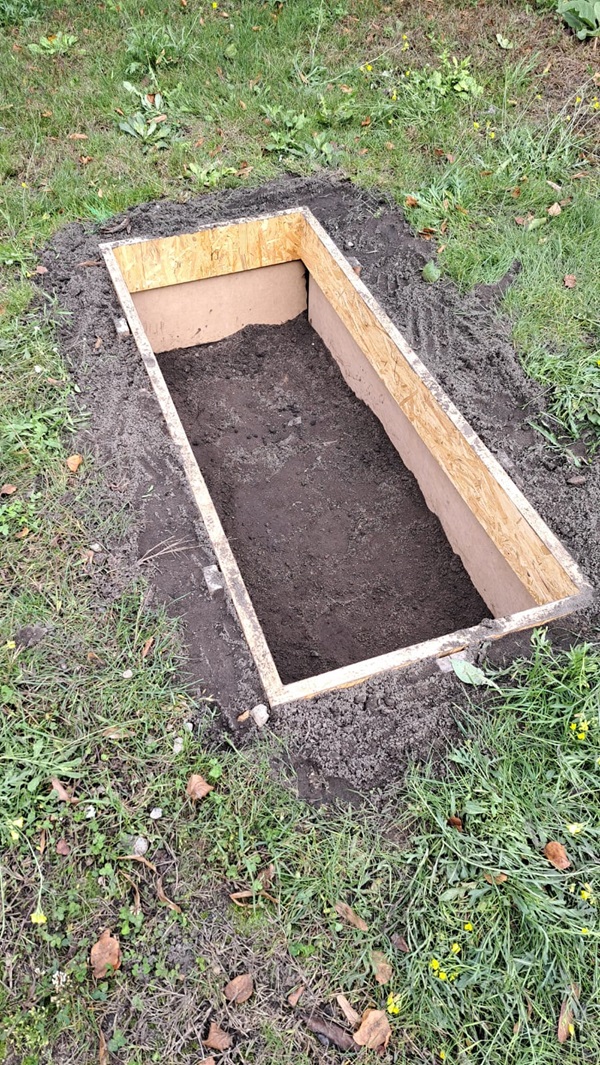

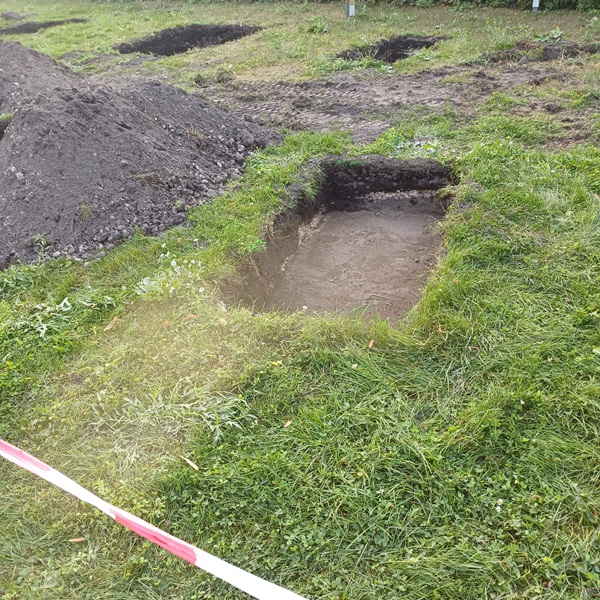

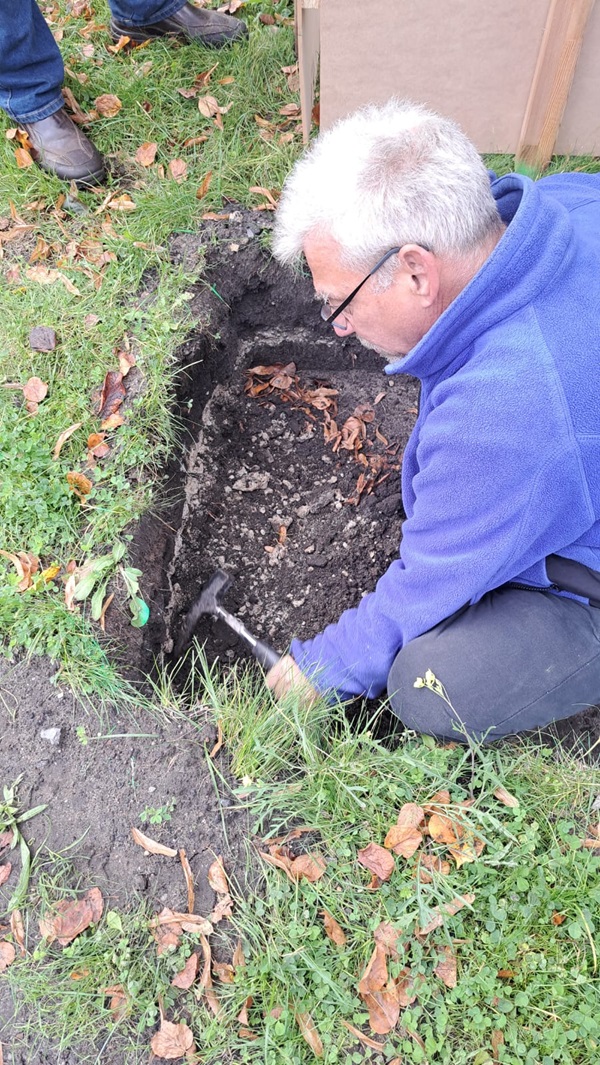

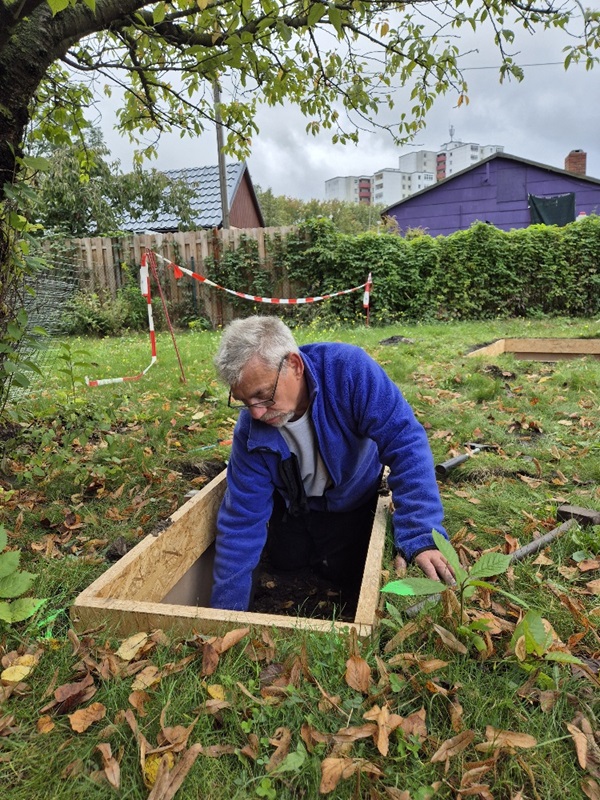

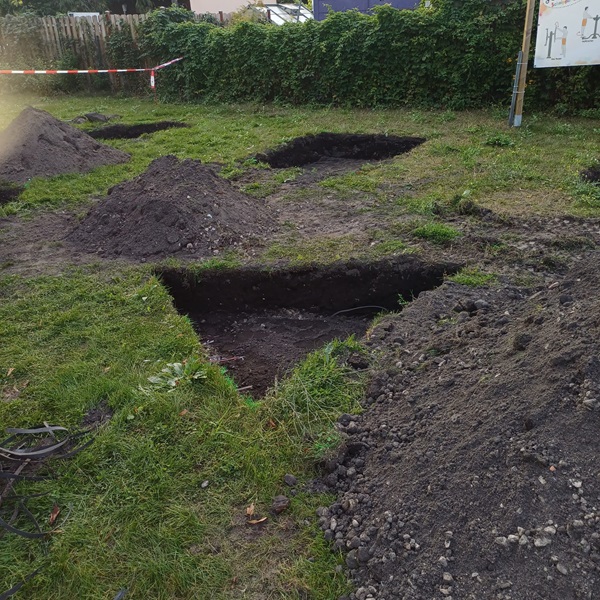

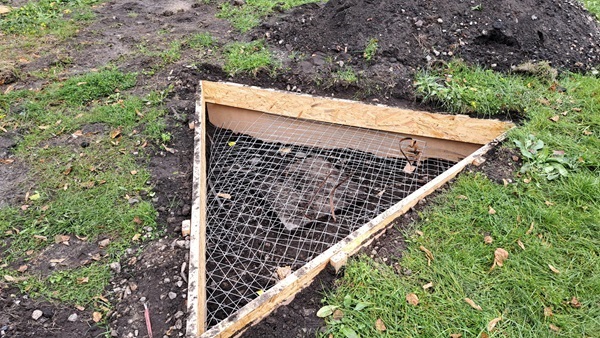

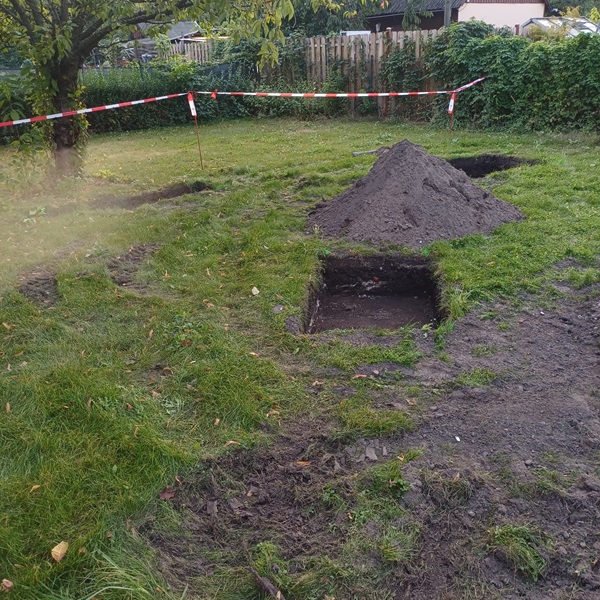

Aber am 22. September hatten wir dann wenigstens erstmal die passenden Löcher:

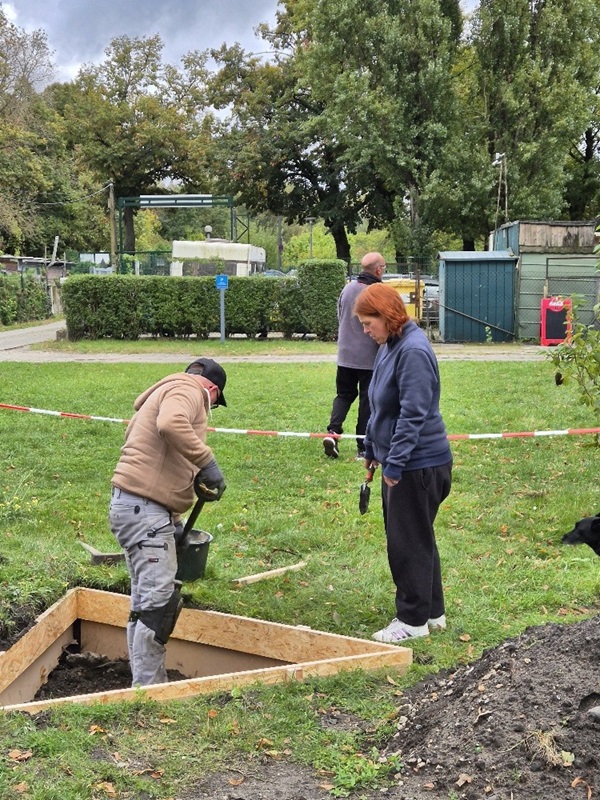

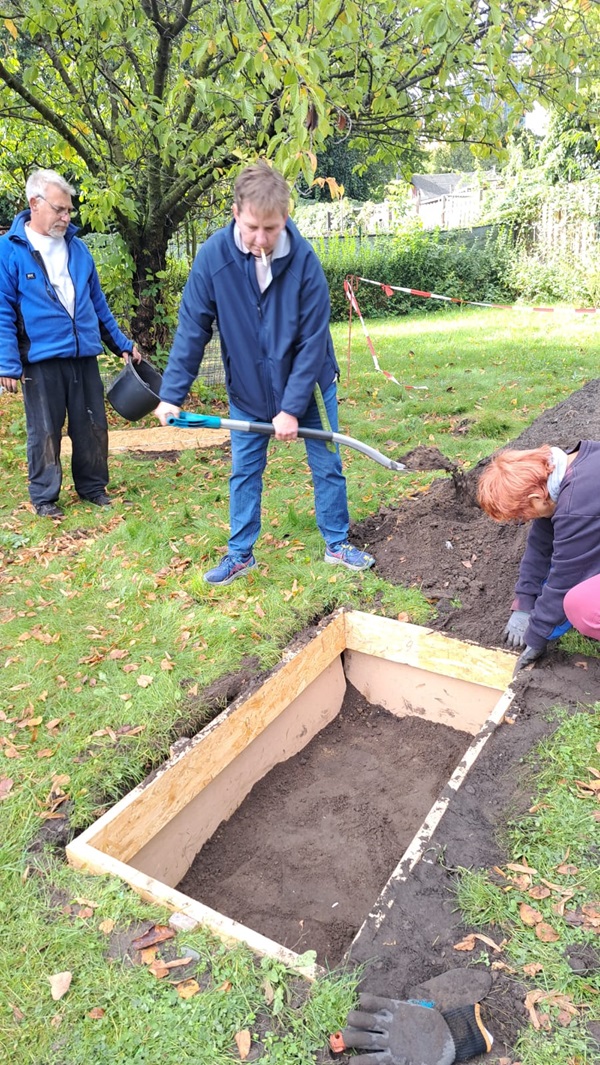

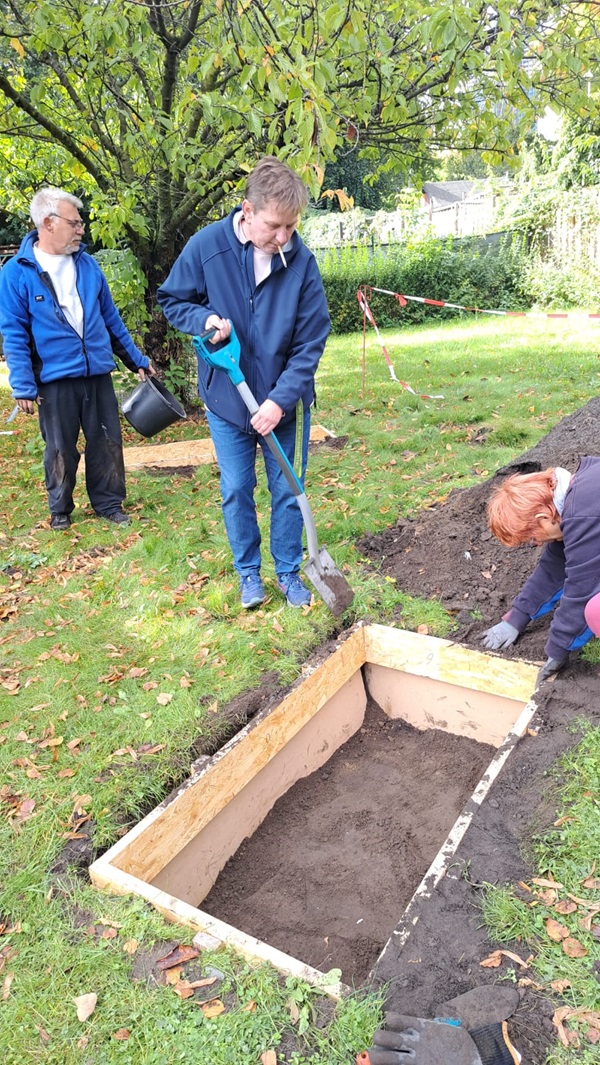

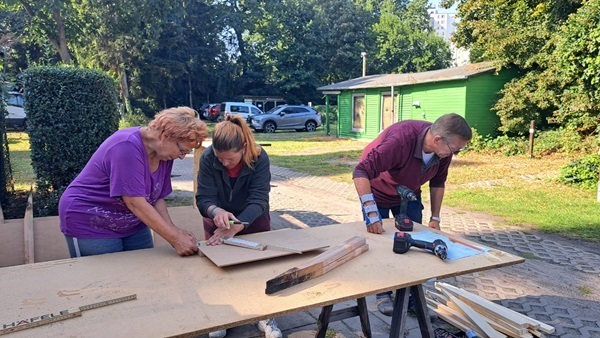

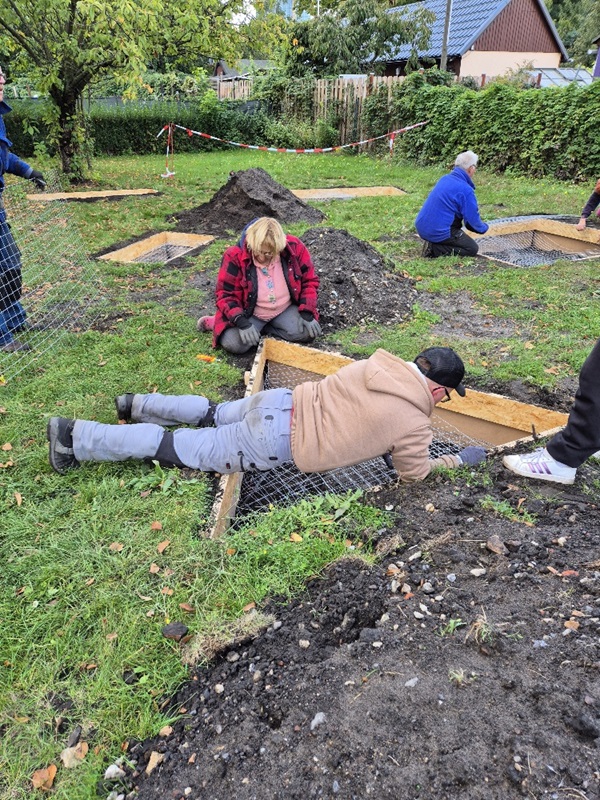

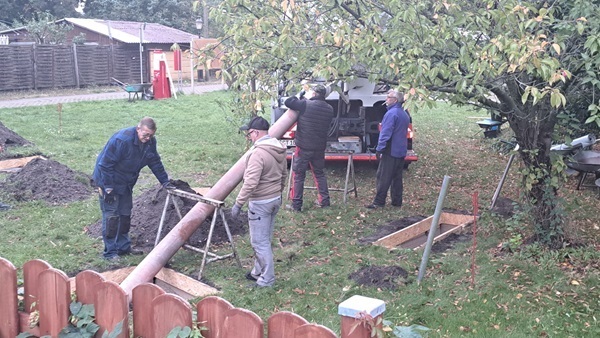

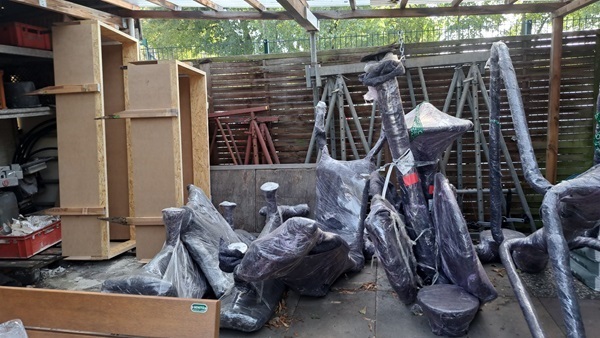

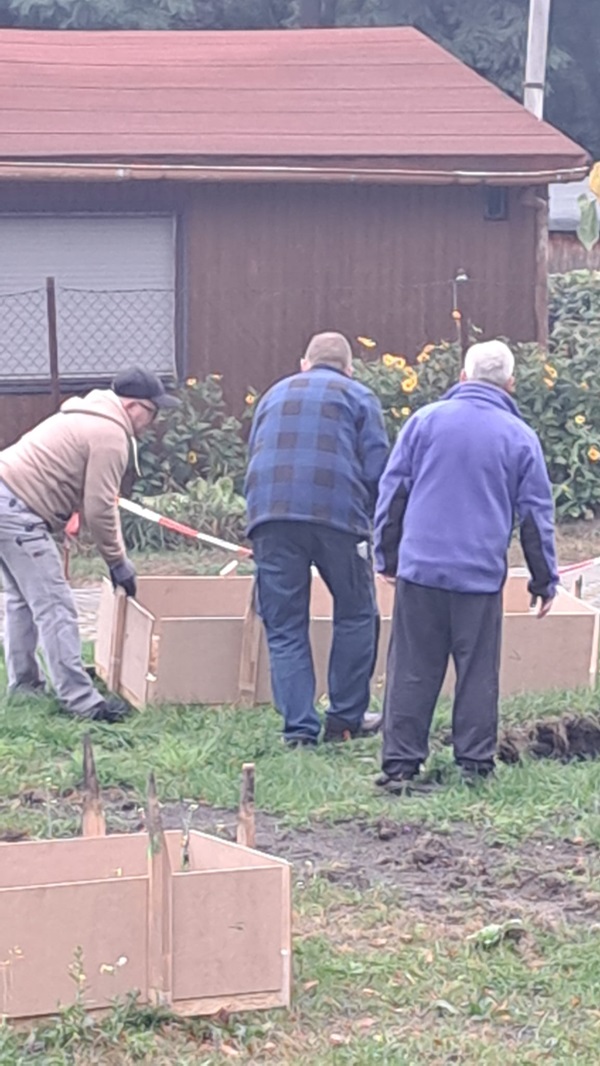

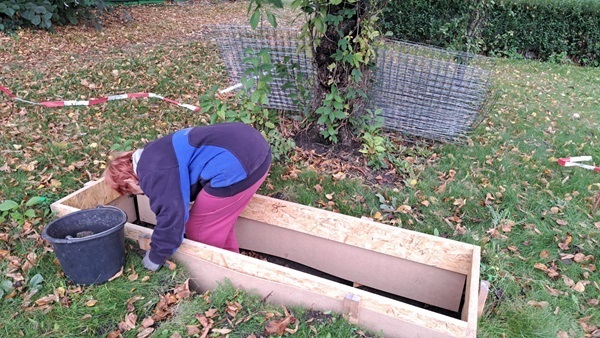

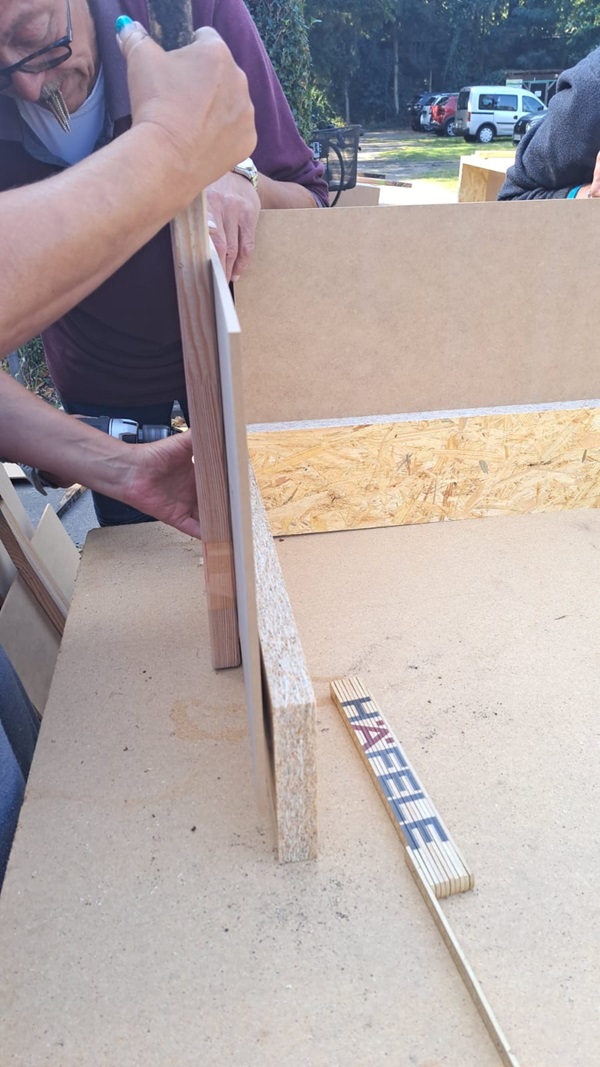

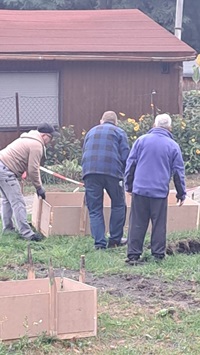

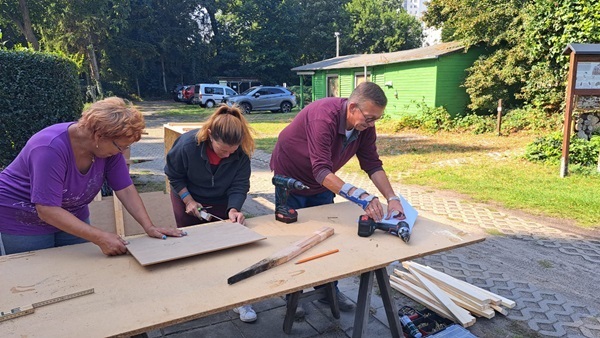

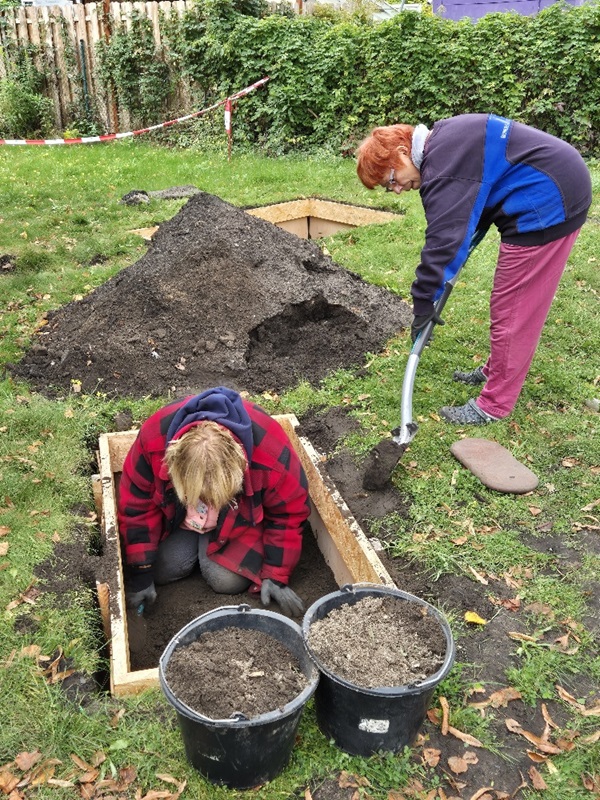

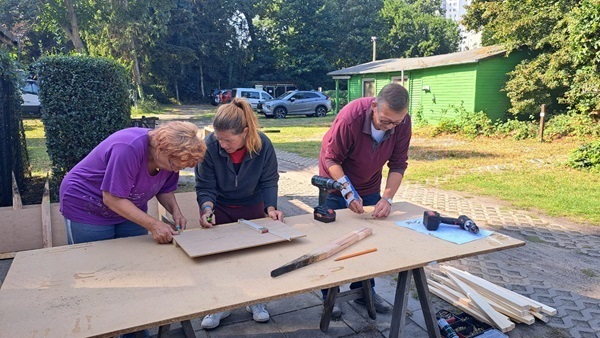

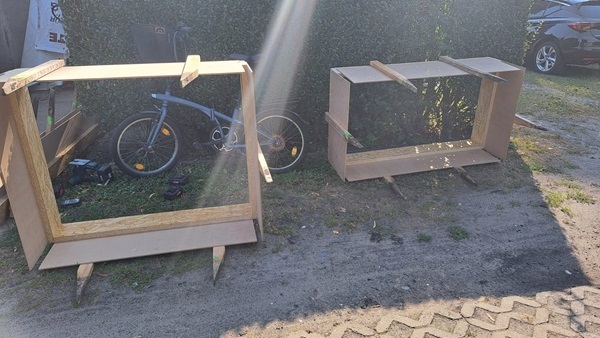

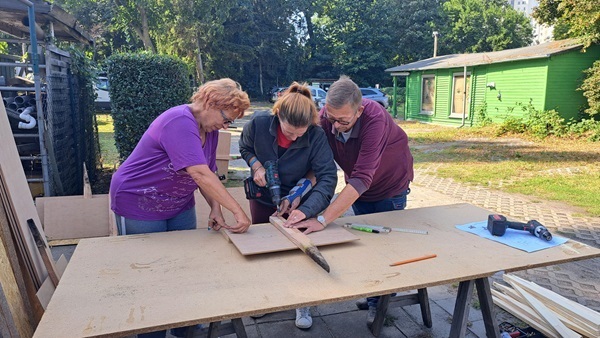

Und weil das so gut geklappt hat und viel schneller ging als wir dachten wurde am gleichen Tag auch noch die Schalung gebaut:

Oktober 2024

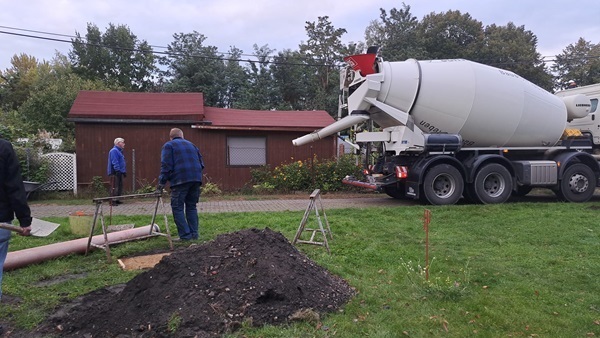

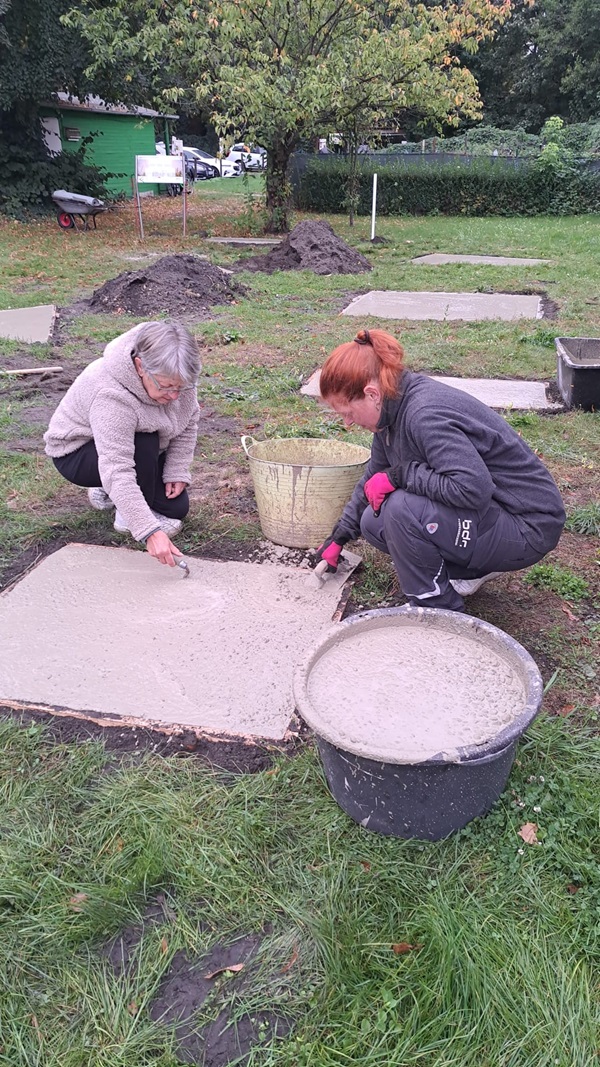

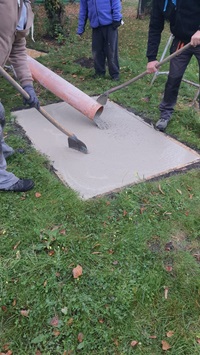

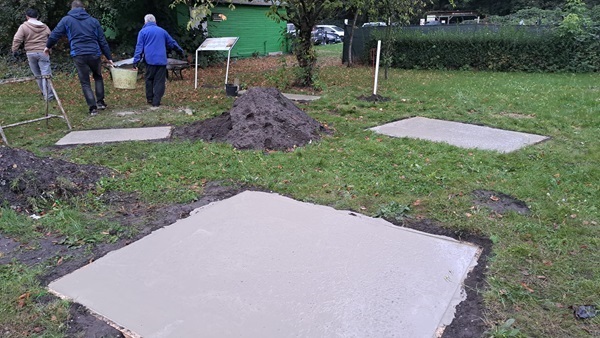

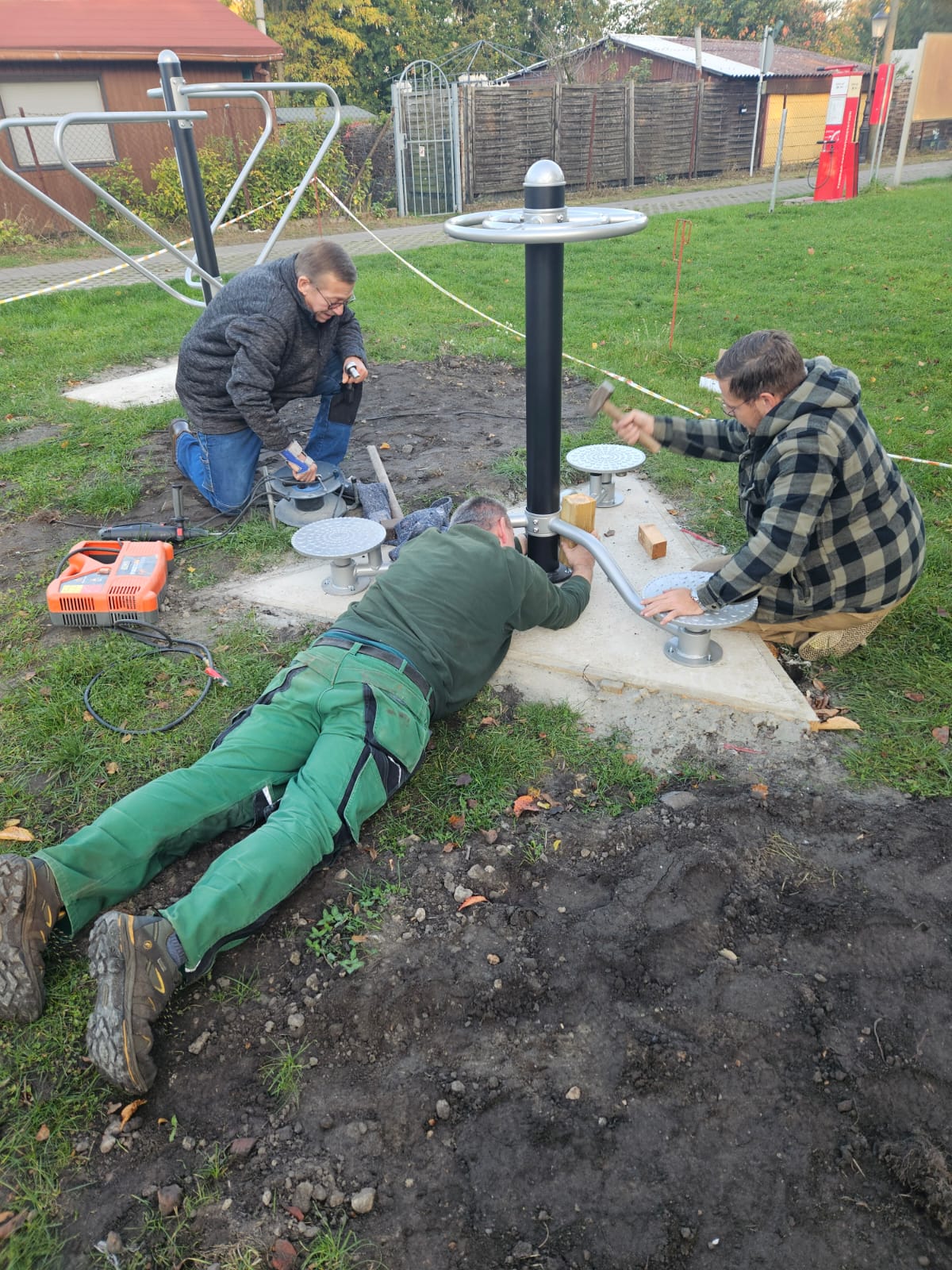

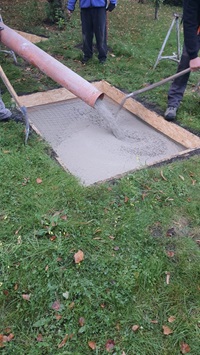

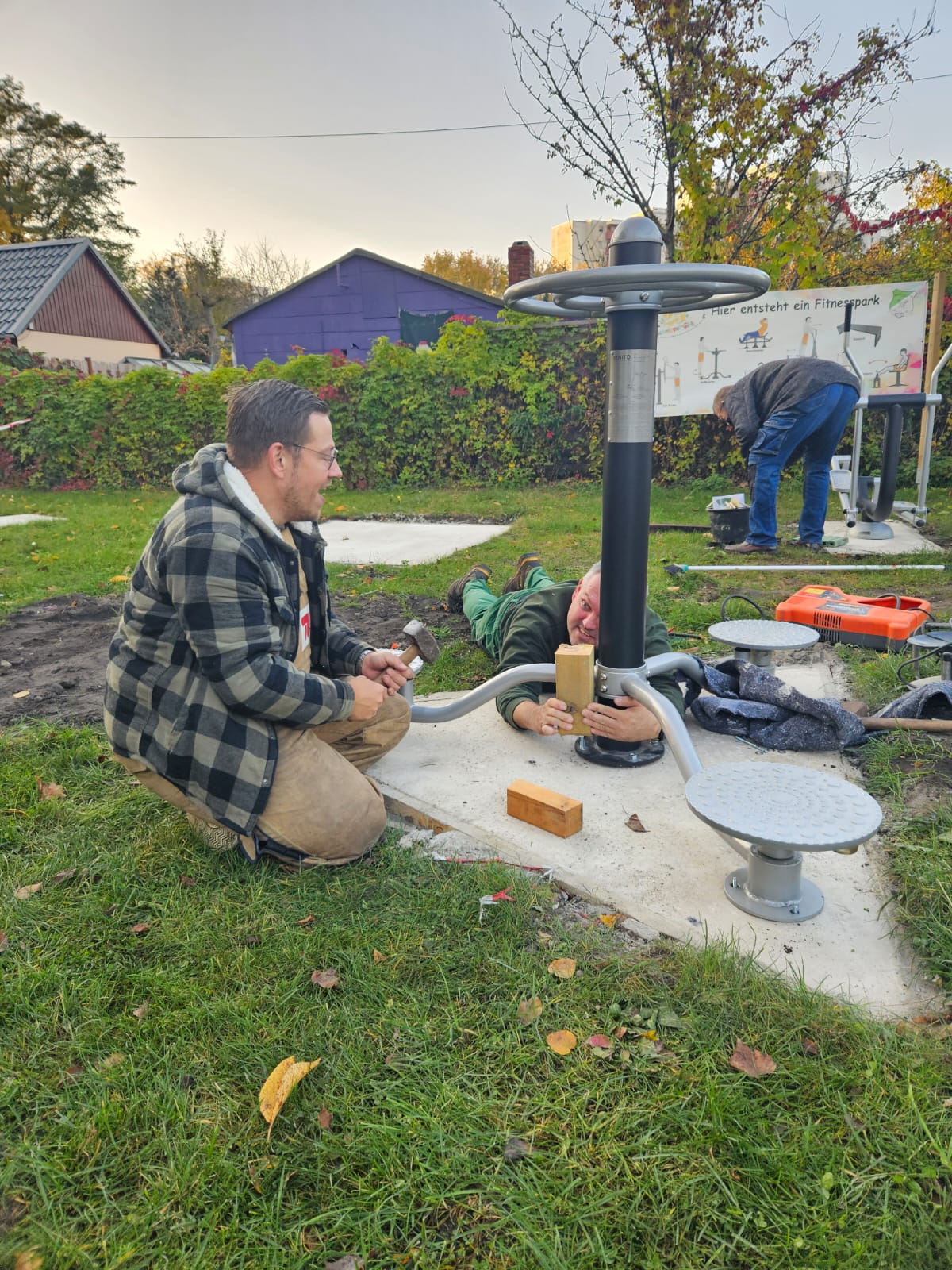

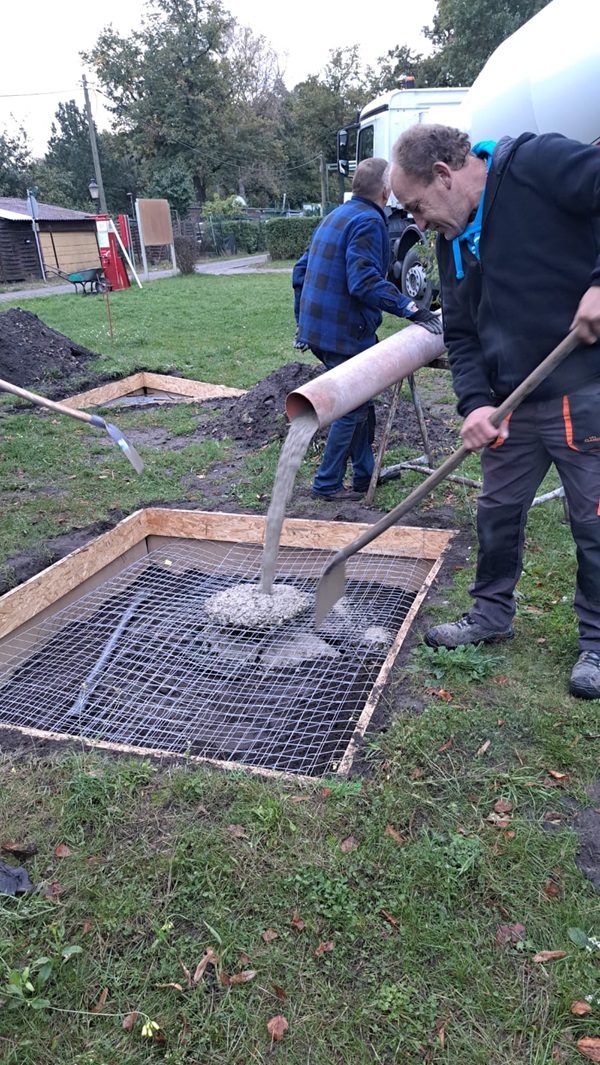

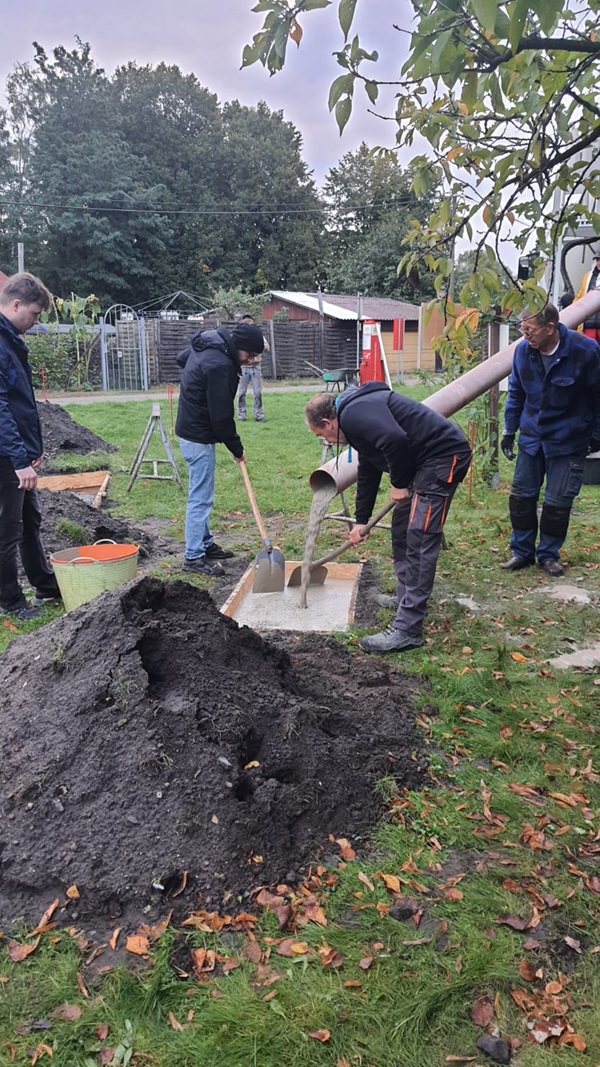

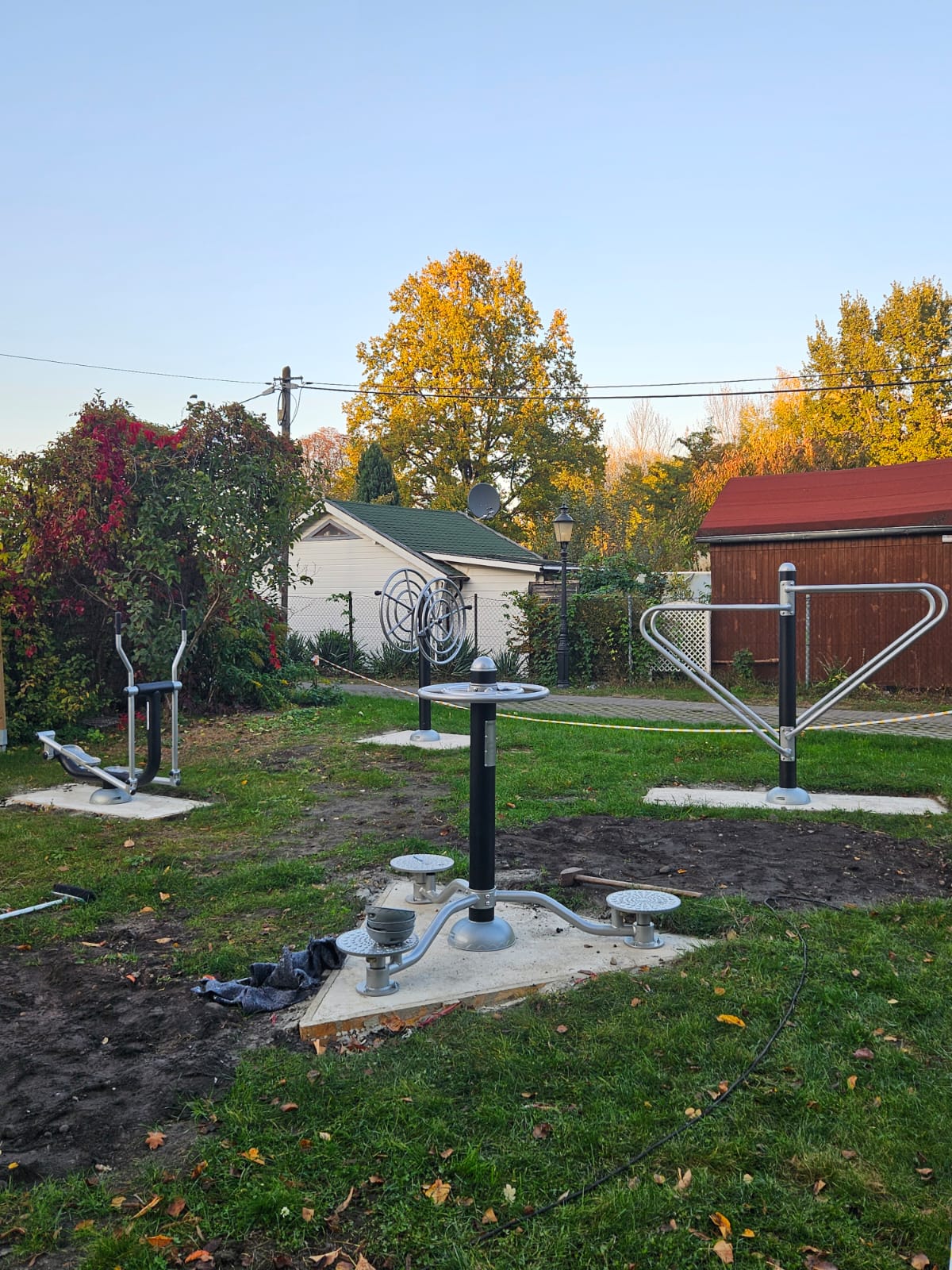

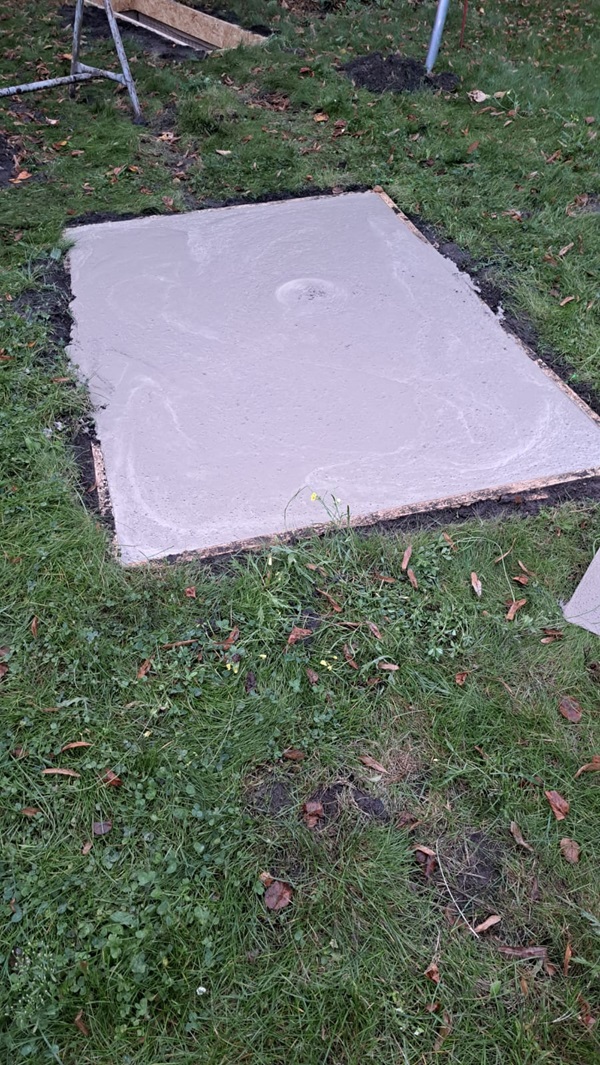

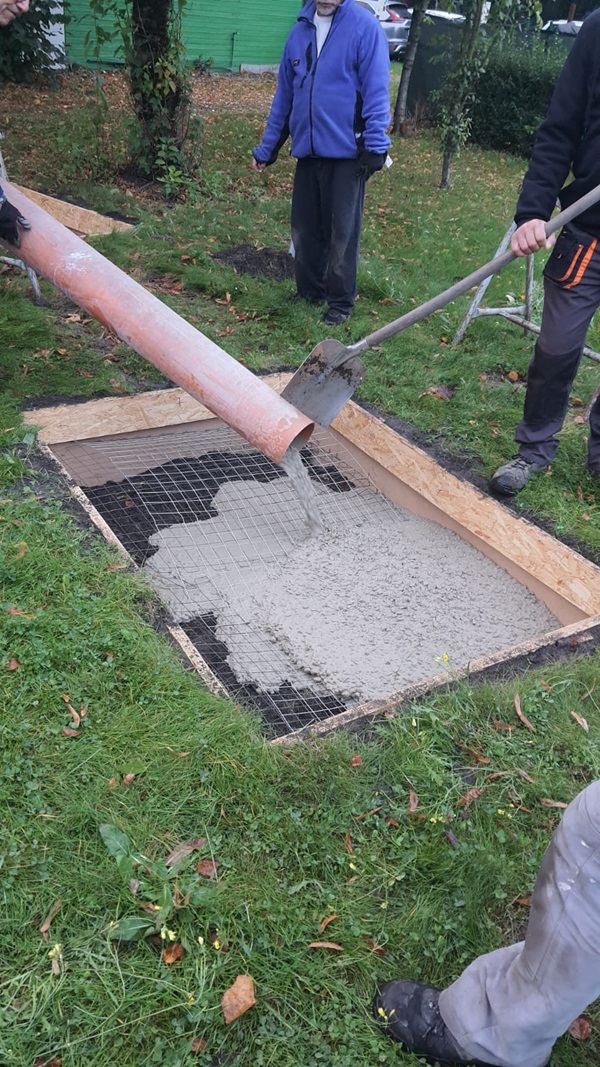

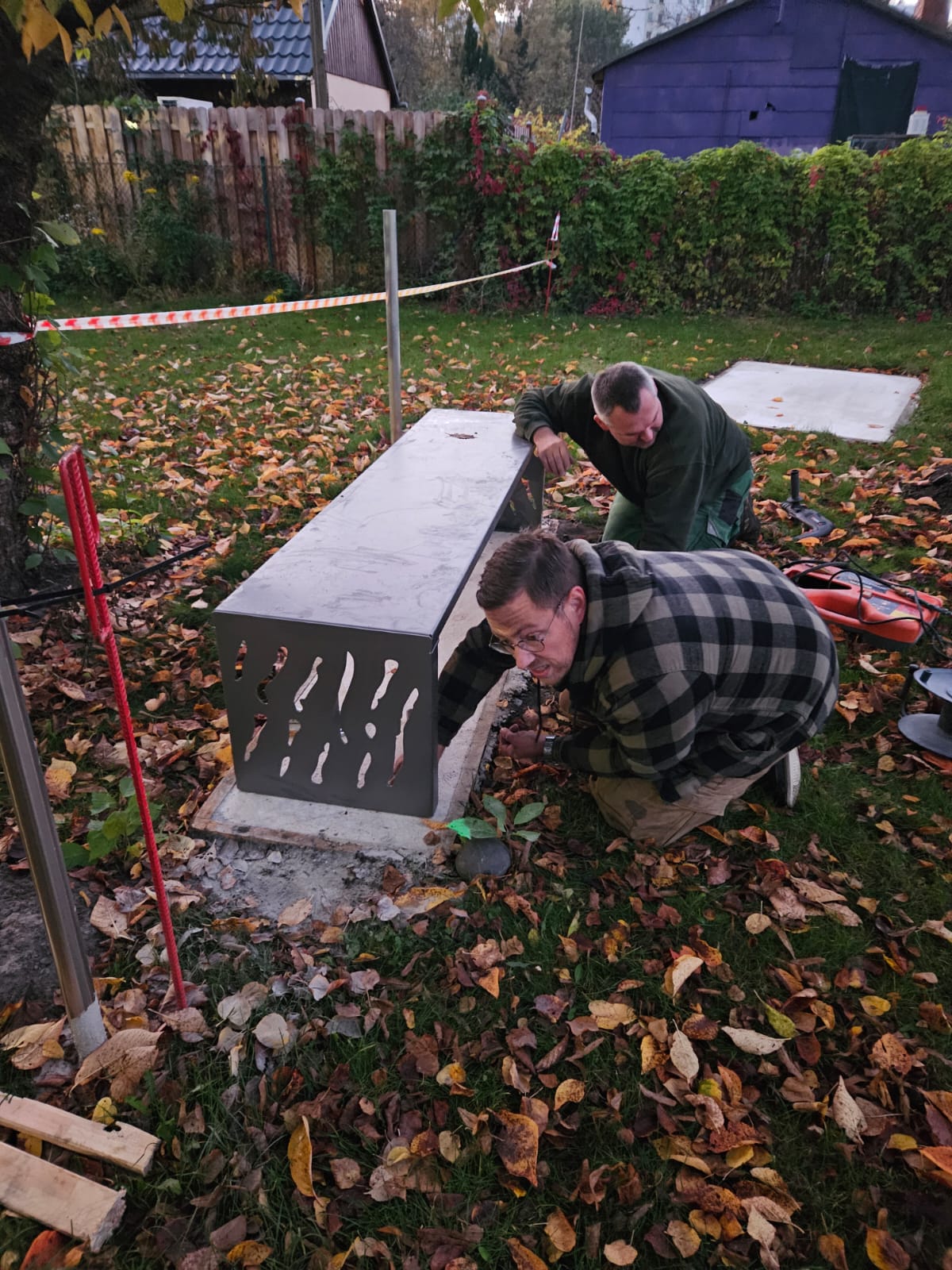

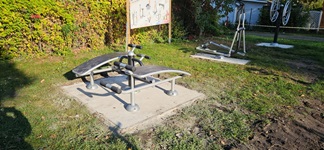

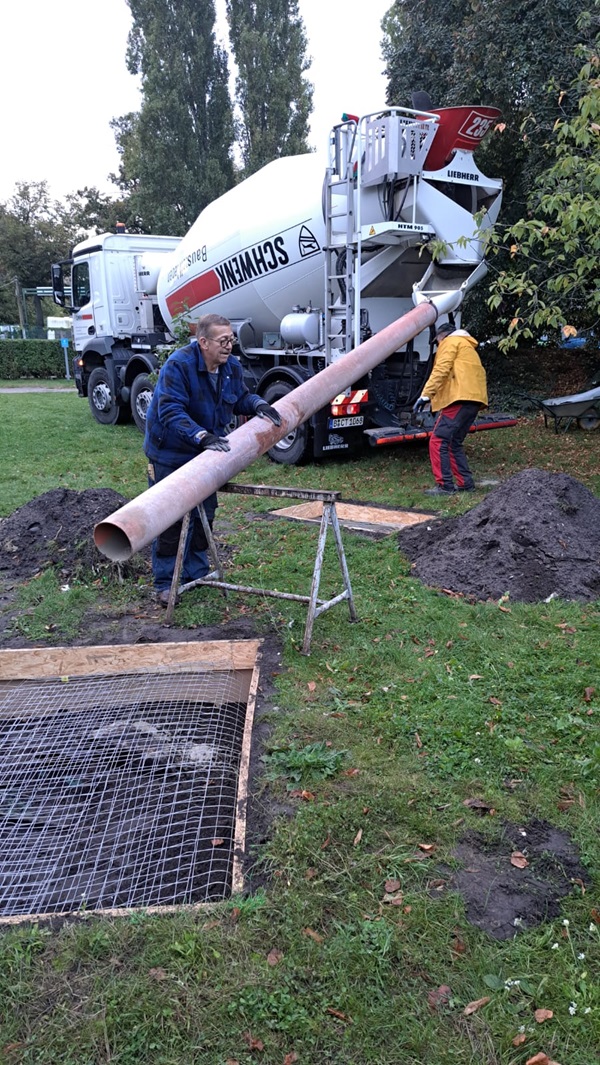

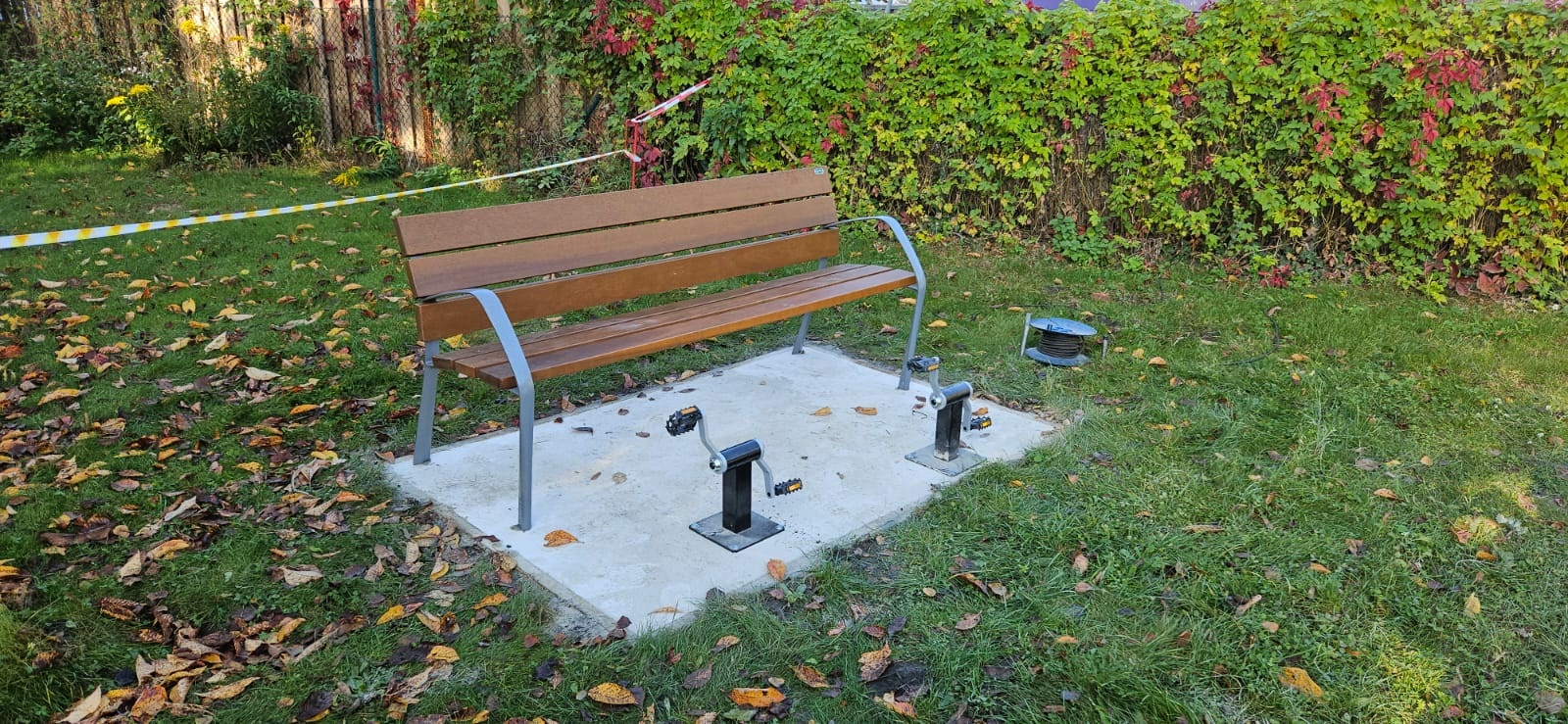

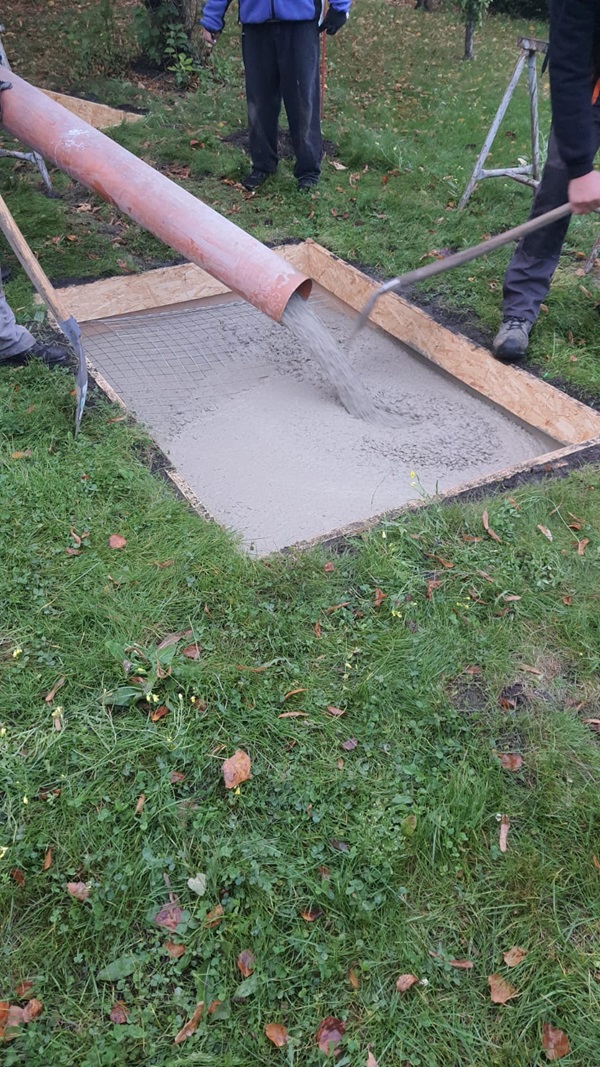

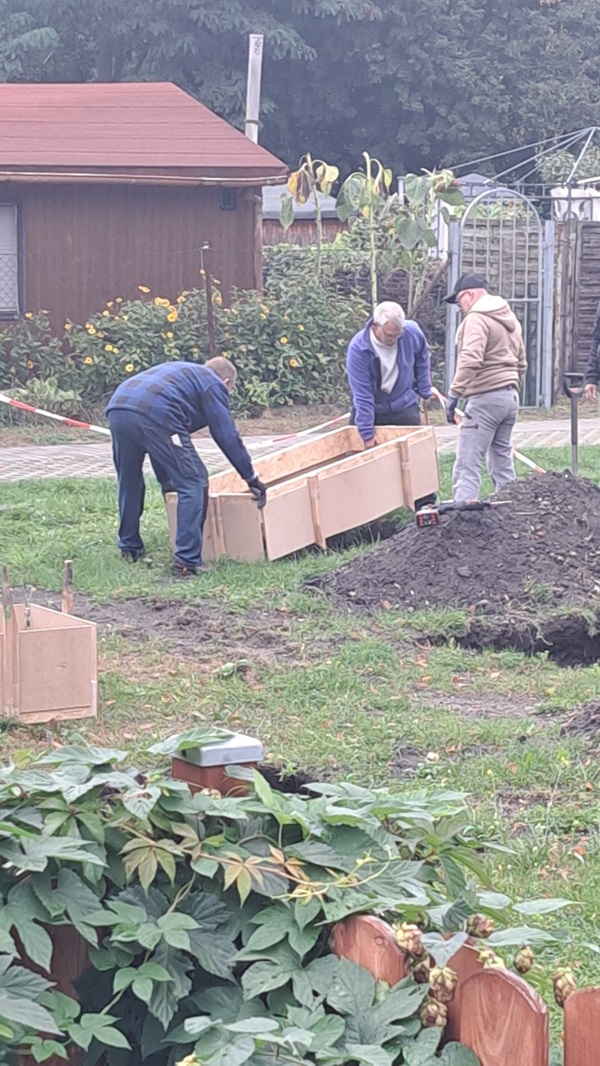

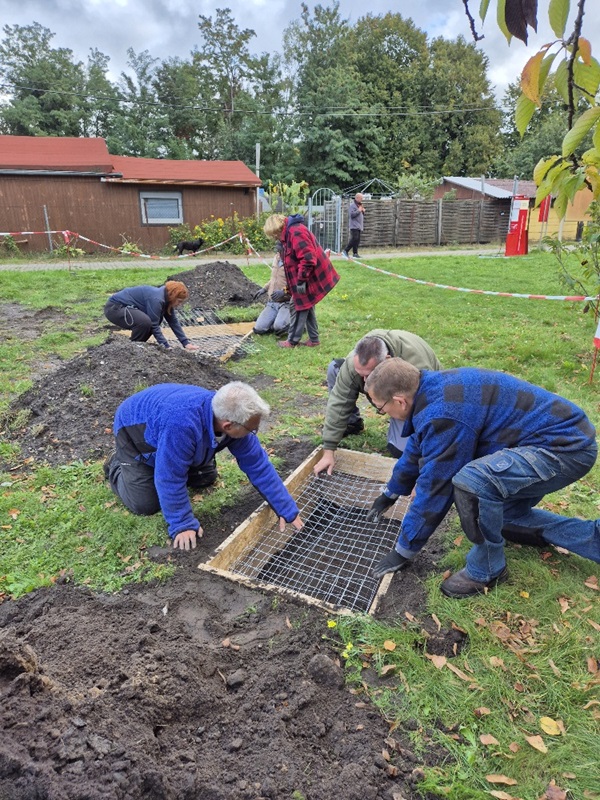

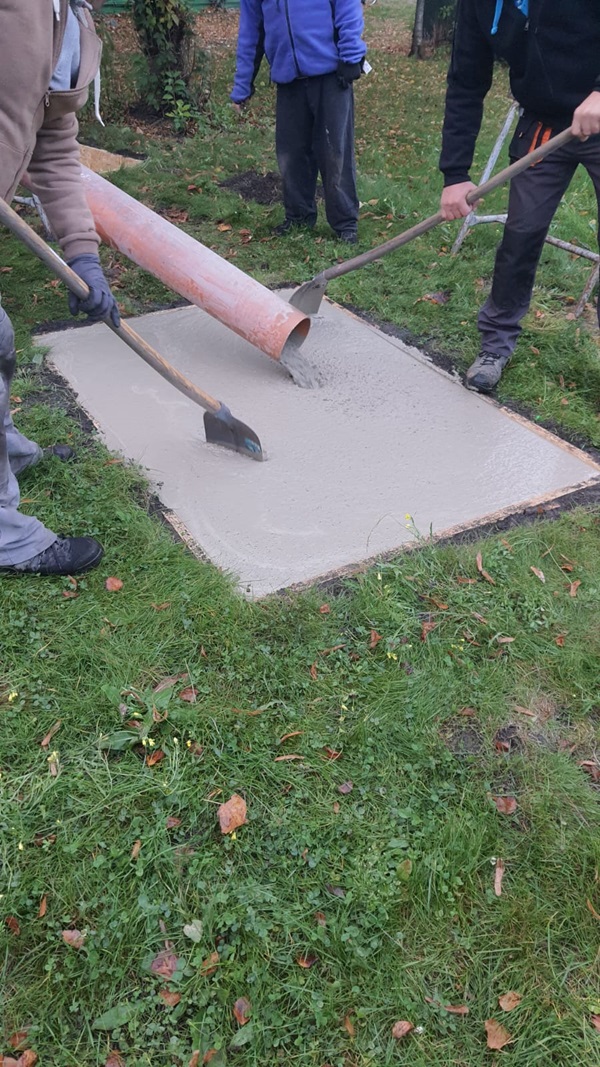

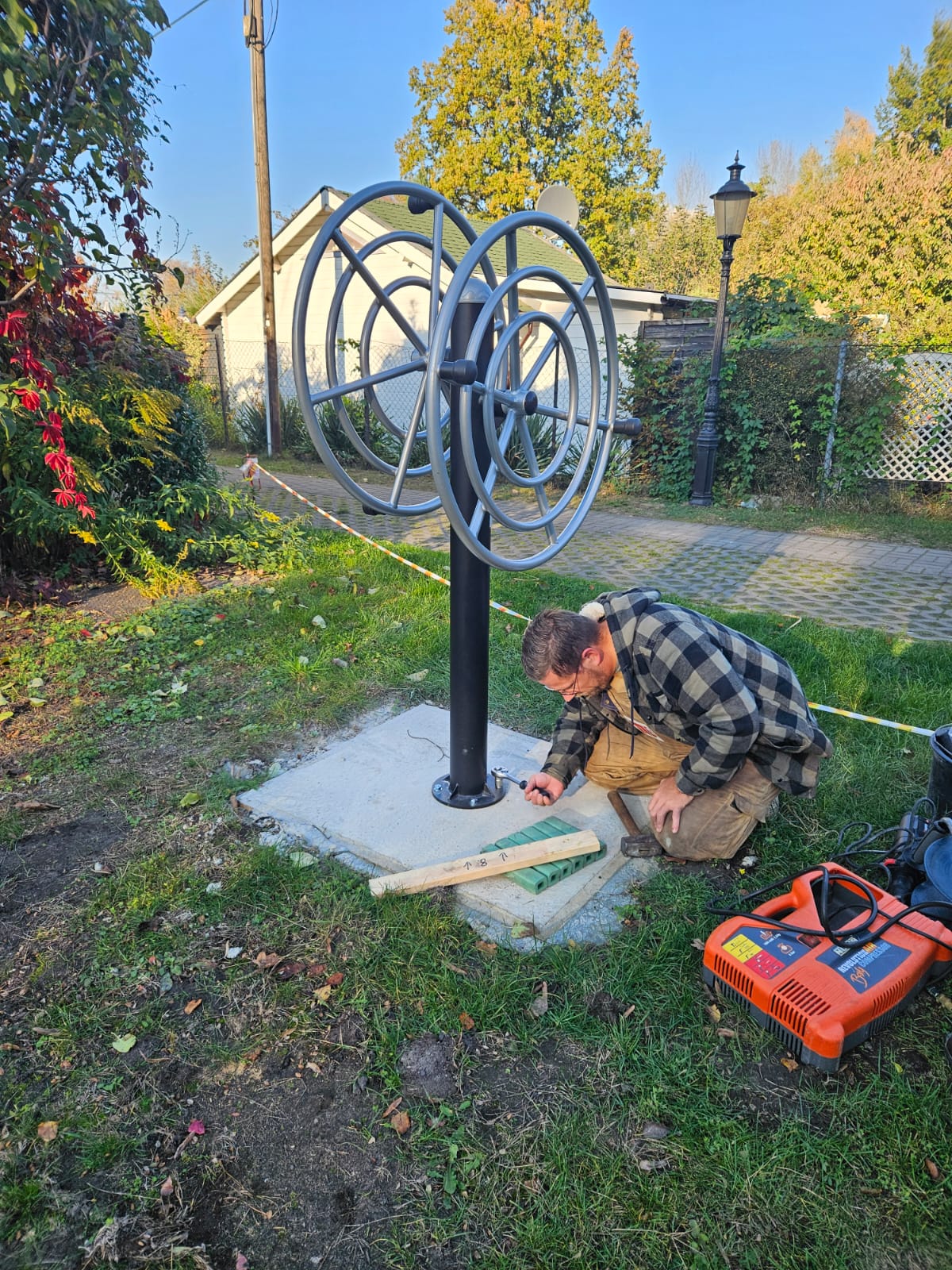

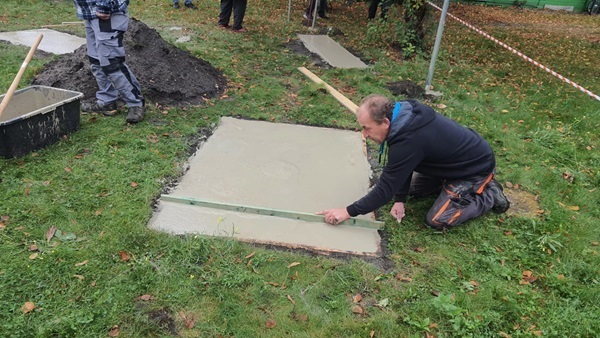

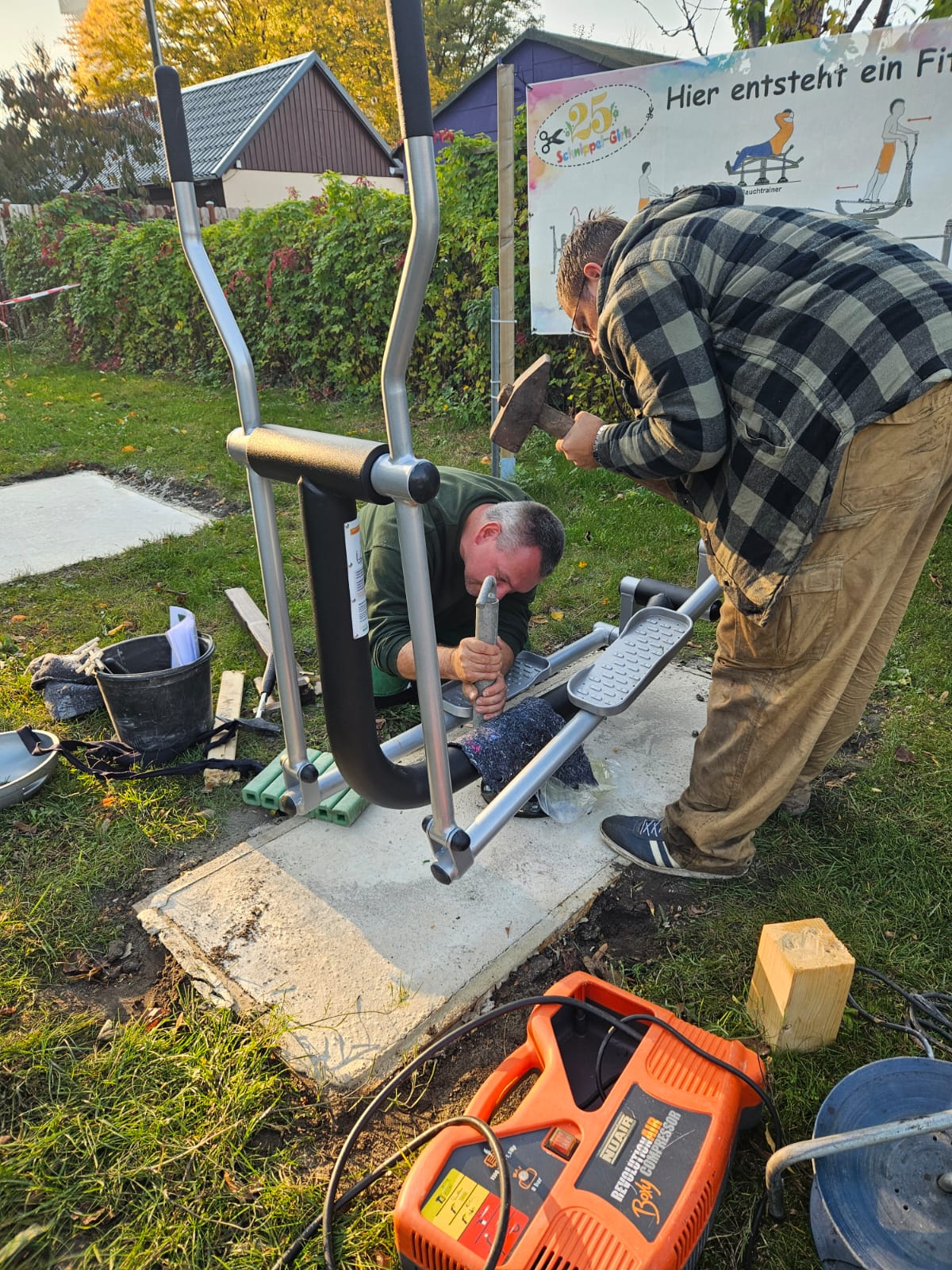

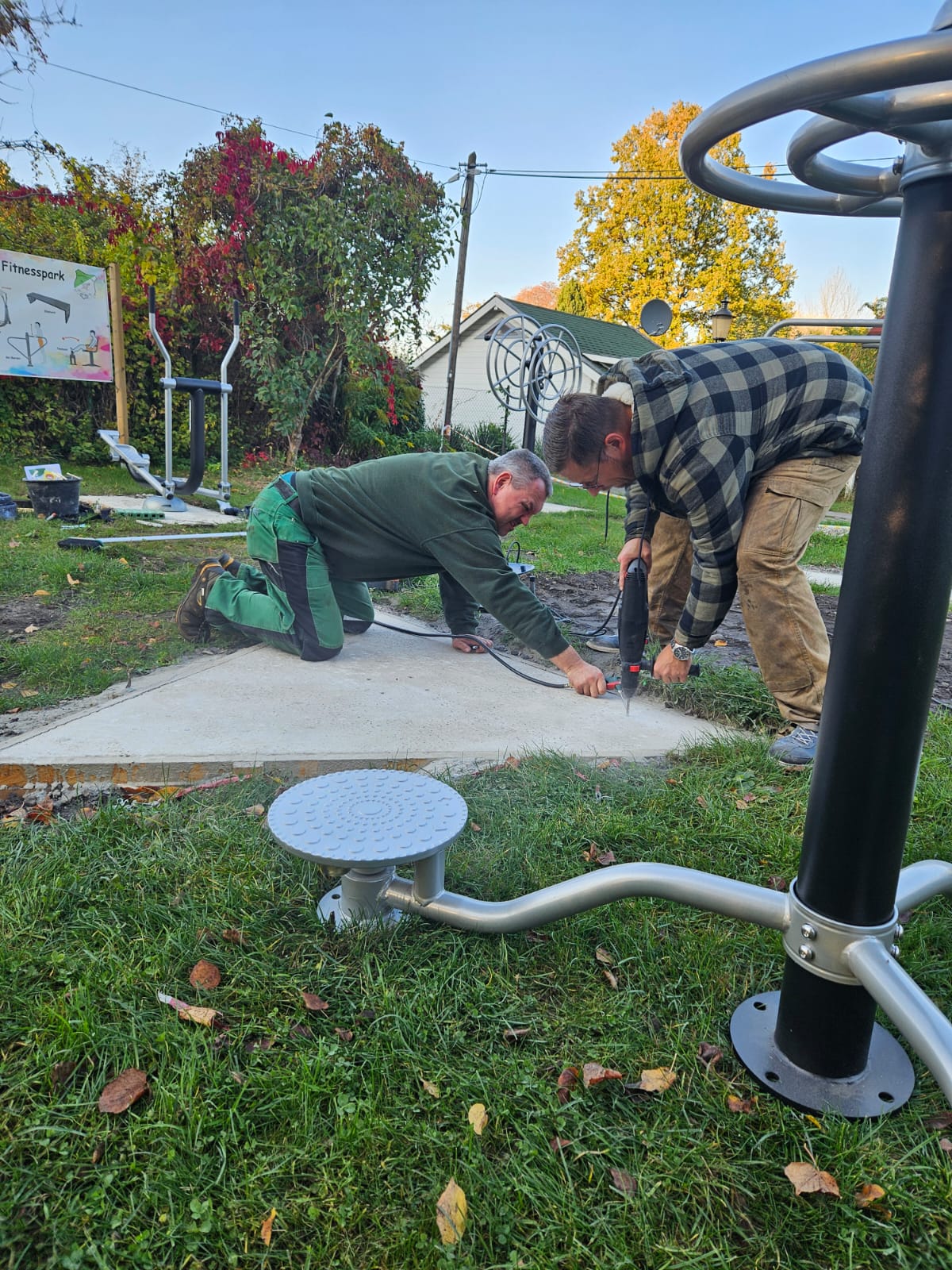

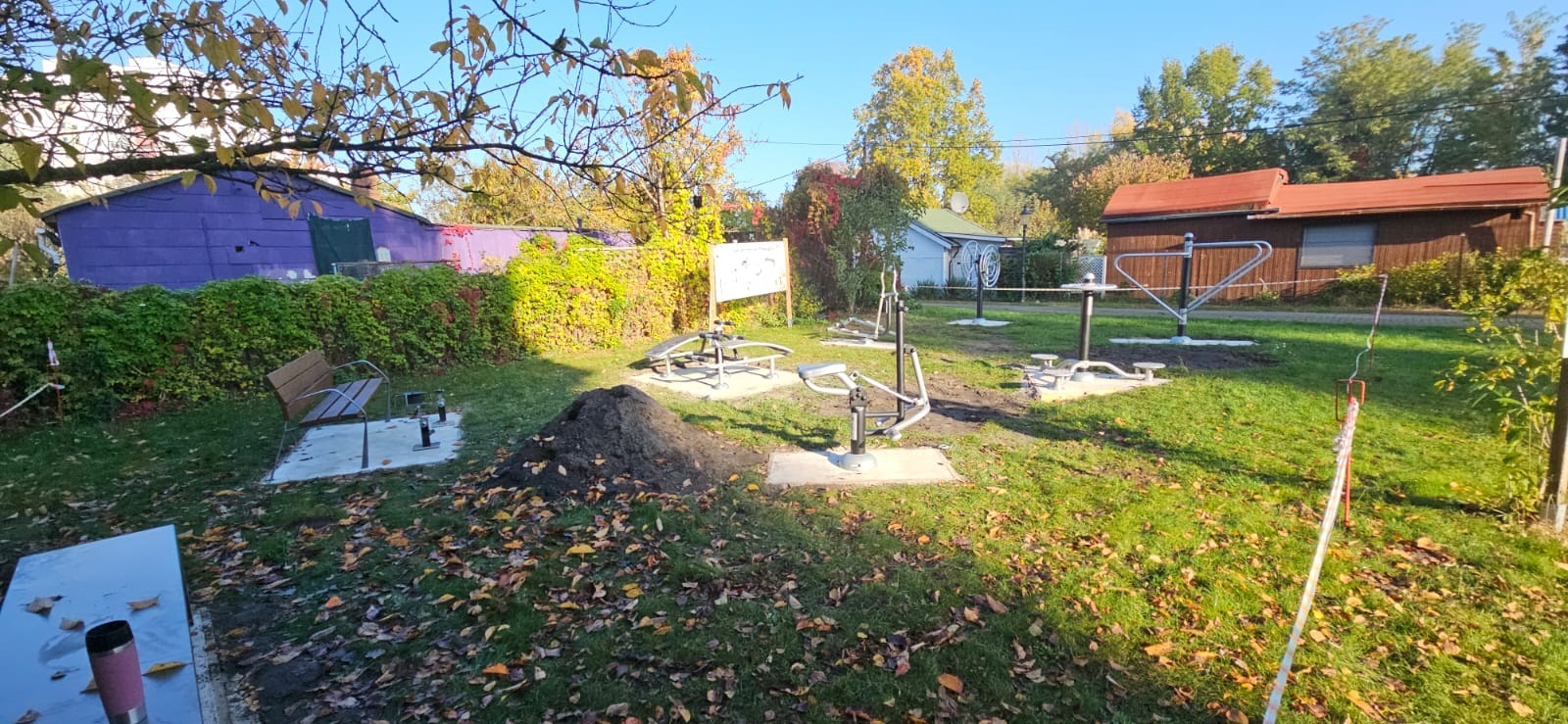

Am 03. Oktober wurde die Schalung gesetzt und am 04. Oktober kam endlich der Beton. Unwahrscheinliche 5 qm wurden "versenkt". Nun müssen die Fundamente 3 - 4 Wochen aushärten. Erst dann können die Sportgeräte aufgestellt und festgedübelt werden.

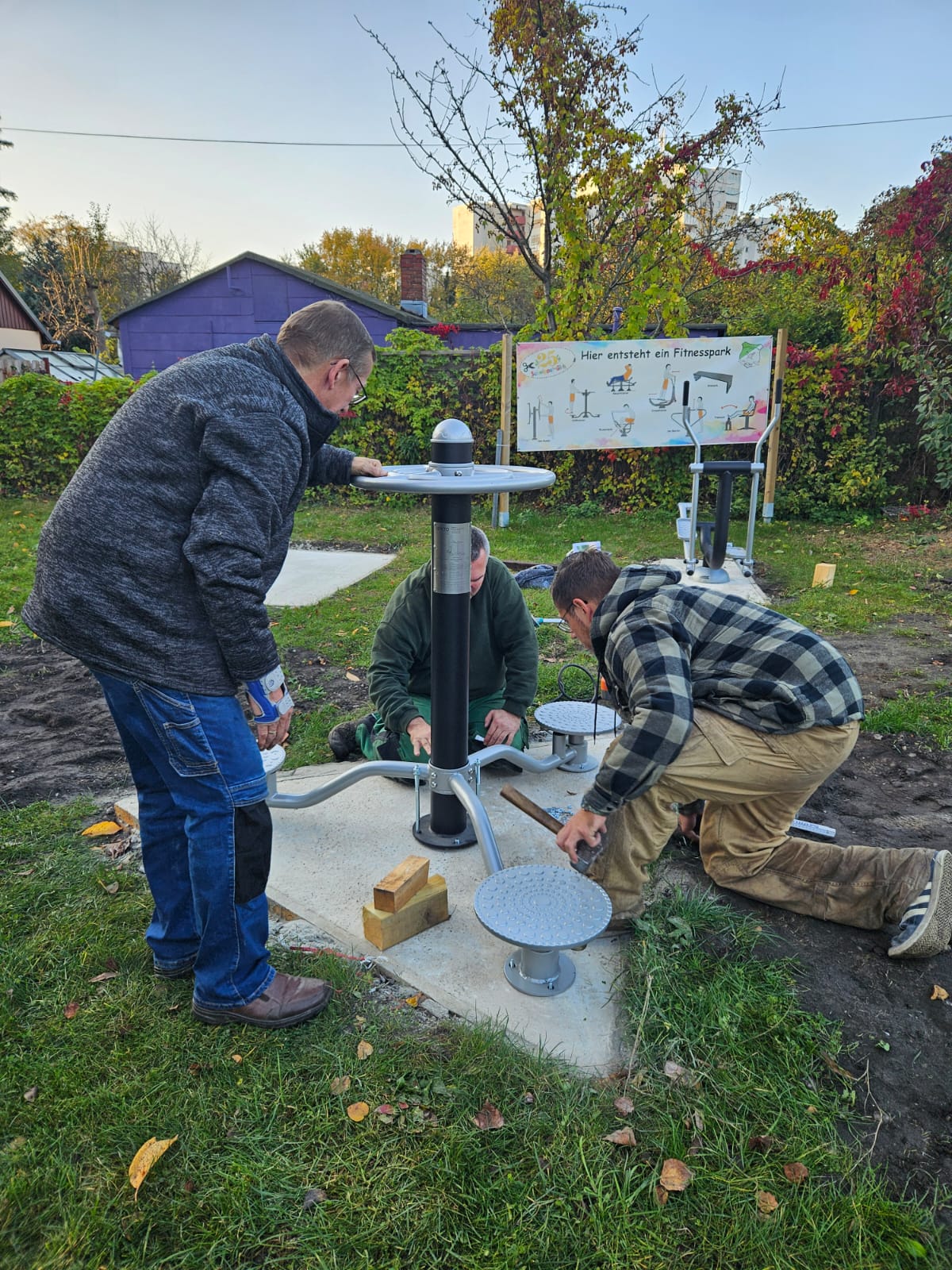

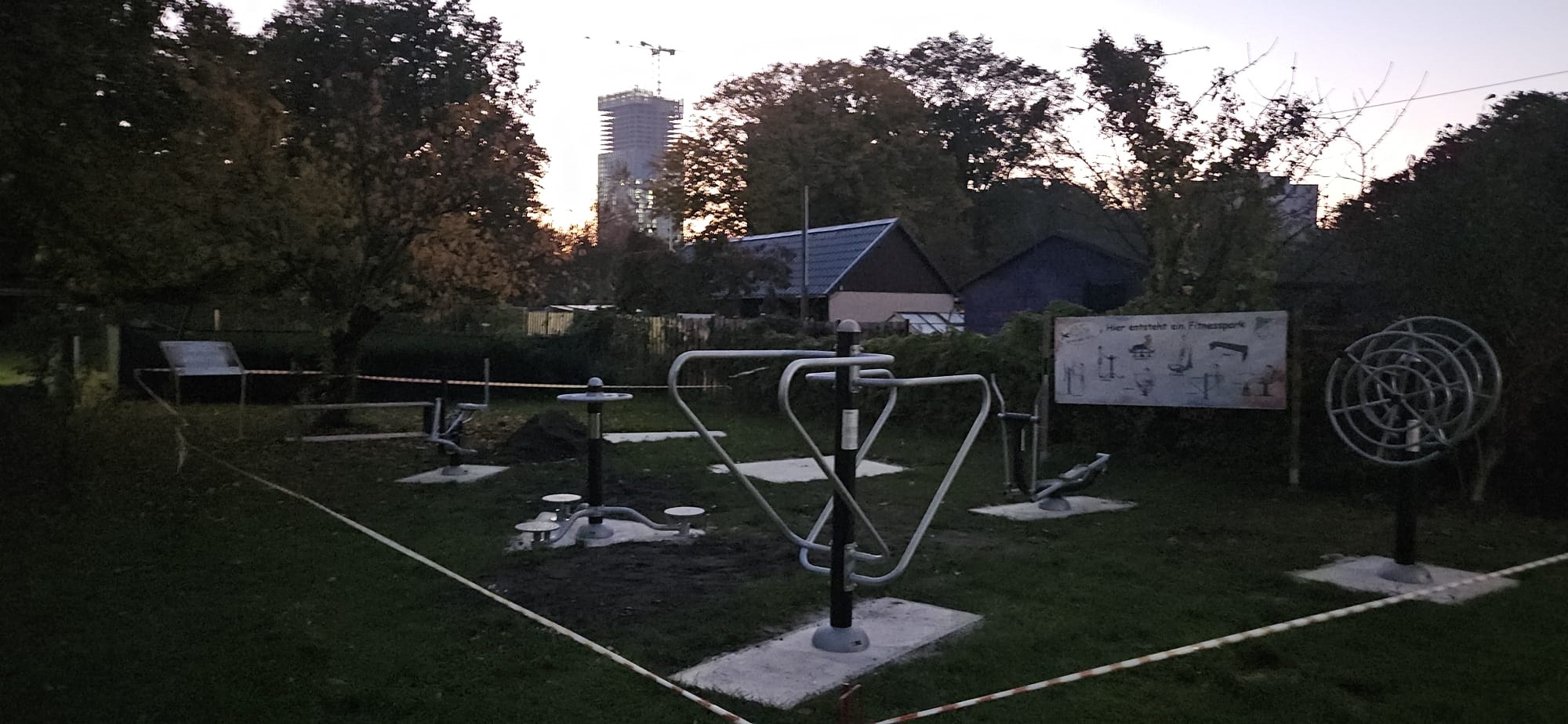

an alle Helfer!
